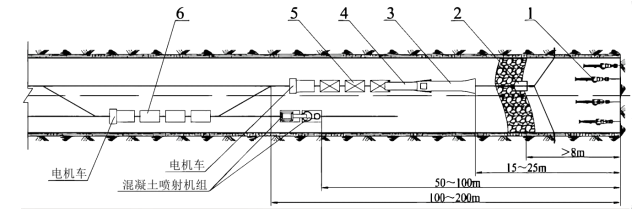

某施工单位承揽了一井工煤矿二期东翼轨道大巷工程,巷道总长度600m,直墙半圆拱形断面,净宽4600mm,净高3900mm。巷道采用锚网喷支护,喷射混凝土厚度120mm,强度等级C20;锚杆采用φ22×2200mm无纵肋螺纹钢树脂锚杆,矩形布置,间排距800×800mm,设计锚固力120kN。岩巷机械化作业线配备方案为:气腿式风动凿岩机+耙斗式装岩机+皮带转载机+电机车+1.5t矿车+混凝土喷射机组,巷道施工设备平面布置见图1。
东翼轨道大巷开始施工的第1个月期间,监理工程师为加强锚杆支护质量的过程控制,现场抽查了锚杆杆体材质、锚杆的安装扭矩、抗拔力、间排距、锚杆孔的深度、锚杆的外露长度。该大巷施工的第2个月期间,建设单位人员下井检查喷射混凝土施工质量,现场测定的喷射混凝土初、终凝时间分别为8min、15min。第3个月施工成巷106m,月末验收全部合格。
问题:
1.指出图1中编号1~6的名称。
2.监理单位现场抽查的检验项目哪些是主控项目?哪些是一般项目?
3.建设单位抽查的喷射混凝土初、终凝时间是否符合规范要求?说明理由。
4.指出该大巷中间验收选择检查点的规定,并确定第3个月106m施工成巷验收检查点的最少数量。
正确答案及解析
正确答案
解析
1.1-气腿式风动凿岩机、2-耙斗、3-耙斗式装岩机(装载机)、4-皮带转载机、5-矿车重车线(重车线或重车)、6-矿车空车线(空车线或空车)。
2.主控项目是:锚杆杆体的材质、锚杆安装扭矩、锚杆抗拔力。
一般项目是:锚杆间排距、锚杆孔深度、锚杆外露长度。
3.建设单位抽查的喷射混凝土初凝时间 8min 不符合规定;
理由:喷射混凝土初凝时间不应大于 5min。
建设单位抽查的喷射混凝土终凝时间 15min 不符合规定;
理由:喷射混凝土终凝时间不应大于 10min。
4.该大巷中间验收选择检查点的规定是:中间验收检查点不应少于 3 个,间距不应大于 25m。
第 3 个月 106m 的成巷验收检查点最少数量为 5 个。
包含此试题的试卷
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
下列关于联合体投标的说法,错误的是 ( )
-
- A.联合体各方均应当具备承担招标项目的相应能力
- B.由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级
- C.联合体内部各方应当订立共同投标协议,但该协议由于不属于投标文件,因此不必提交 招标人
- D.联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带 责任
- 查看答案
根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。
-
- A.欠付工程款的利息从当事人起诉之日起算
- B.当事人约定垫资利息,承包人请求按照约定支付利息的,不予支持
- C.建设工程承包人行使优先权的期限自转移占有建设工程之日起计算
- D.当事人对欠付工程款利息计付标准没有约定的,按照中国人民银行发布的同期同类贷款利率计息
- 查看答案
预算定额是编制概算定额的基础,是以()为对象编制的定额。
-
- A.同一性质的施工过程
- B.建筑物各个分部分项工程
- C.扩大的分部分项工程
- D.整个建筑物和构筑物
- 查看答案
