题目详情

某施工单位承担一低瓦斯矿井井底车场巷道与硐室的施工任务,其中中央排水泵房硐室包含两条独立的水仓,长度分别为65m和85m,水仓掘进断面积5.6m2,掘进宽度2.4m,掘进高度2.6m,围岩为稳定性较好的砂岩,采用锚喷支护。

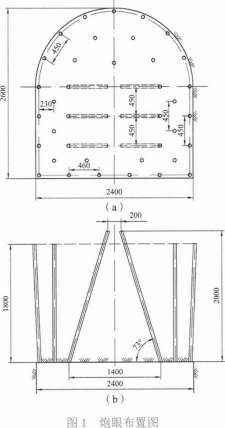

施工单位项目部编制了水仓的施工技术措施,采用钻眼爆破施工方法,炮眼深度1.8m,实施光面爆破,炮眼布置如图1所示。该施工技术措施报审时未能通过,要求进行整改。项目部经研究后,对炮眼布置图进行了修改,在维持炮眼深度的基础上,调整了部分炮眼的布置,保证了施工的正常进行。

水仓施工过程中,项目部组织两条水仓交替施工,以加快施工速度。为解决井底车场施工期间工作面多、通风困难问题,鉴于两条水仓采用交替施工方案,工作面通风采用压入式通风,两条水仓工作面进行串联通风的方案。

二建矿业工程实务,模拟试卷,2025二建《矿业实务》模拟试卷5

问题

1.图1炮眼布置图采用的是哪种掏槽方式?该方式具有哪些特点?

2.图1炮眼布置图中存在哪些问题?说明理由。

3.水仓掘进工作面的氧气浓度应控制为多少?

4.水仓施工采用串联通风方案是否正确?说明理由。

正确答案及解析

正确答案
解析

1.图1炮眼布置图采用的是垂直楔形掏槽(斜眼掏槽)。其主要特点有:(1)掏槽眼数目少;(2)掏槽效果好;(3)碎石抛掷距离大;(4)钻眼方向难以掌握;(5)炮眼深度受巷道宽度和高度限制。

2.图1炮眼布置图中存在的问题有:

(1)掏槽眼布置无法进行钻眼作业。理由:掏槽眼开口距离1.4m太大,受巷道宽度限制,无法安排凿岩机打眼施工作业。

(2)炮眼布置无法保证取得光面爆破效果。理由:周边眼间距450mm左右合理,但最小抵抗线为230mm偏小,炮眼密集系数为450/230=1.95,与合理值区间0.8~1.0偏差较大,难以取得光面爆破的效果。

3.水仓掘进工作面的氧气浓度不应低于20%。

4.水仓施工采用串联通风方案正确。理由:根据《煤矿安全规程》(2022年版),采、掘工作面应当实行独立通风,严禁2个采煤工作面之间串联通风。同一采区内1个采煤工作面与其相连接的1个掘进工作面、相邻的2个掘进工作面,布置独立通风有困难时,在制定措施后,可采用串联通风,但串联通风的次数不得超过1次。

包含此试题的试卷

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

下列关于联合体投标的说法,错误的是 ( )

  • A.联合体各方均应当具备承担招标项目的相应能力
  • B.由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级
  • C.联合体内部各方应当订立共同投标协议,但该协议由于不属于投标文件,因此不必提交 招标人
  • D.联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带 责任
查看答案
单选题

根据《最高人民法院关于审理建设工程施工合同纠纷案件适用法律问题的解释》。关于解决工程价款结算争议的说法,正确的是( )。

  • A.欠付工程款的利息从当事人起诉之日起算
  • B.当事人约定垫资利息,承包人请求按照约定支付利息的,不予支持
  • C.建设工程承包人行使优先权的期限自转移占有建设工程之日起计算
  • D.当事人对欠付工程款利息计付标准没有约定的,按照中国人民银行发布的同期同类贷款利率计息
查看答案
单选题

预算定额是编制概算定额的基础,是以()为对象编制的定额。

  • A.同一性质的施工过程
  • B.建筑物各个分部分项工程
  • C.扩大的分部分项工程
  • D.整个建筑物和构筑物
查看答案
