某实施监理的工程,合同工期 15 个月,总监理工程师批准的施工进度计划如下图所示:

工程实施过程中发生了下列事件:

事件 1:在第 5 个月初到第 8 个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第 8 个月末,未完工作尚需作业时间见表 1-1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。

事件 2:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见下表:

【问题】

1.该工程施工进度计划中关键工作和非关键工作分别有哪些? C 和 F 工作的总时差和自由时差分别为多少?(6 分)

2.事件 1 中,逐项分析第 8 个月末 C、E、F 工作的拖后时间及对工期和后续工作的影响程度,并说明理由。(6 分)

3.针对事件 1,项目监理机构应批准的工程延期时间为多少?说明理由。(3 分)

4.针对事件 2,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

(5 分)

正确答案及解析

正确答案
解析

1.该工程施工进度计划中关键工作为 A、B、D、E、G、I,非关键工作为 C、F、H。

C 工作总时差 3 个月,自由时差 3 个月。F 工作总时差 3 个月,自由时差 2 个月。

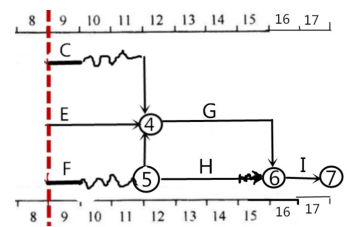

2.事件 2 中,第 8 个月末 C、E、F 工作的拖后时间及对工期和后续工作的影响程度和理由:

(1)C 工作拖后时间为 3 个月,对工期和后续工作均无影响。

理由:C 工作应该在 6 月末完成,现在需要在 9 月末完成,因此,C 工作拖后时间为 3 个月;C 工作的总时差为 3 个月,不会影响工期;C 工作自由时差为 3 个月,不会影响后续工作。

(2)E 工作拖后时间为 2 个月,使工期和后续工作均延期 2 个月。

理由:E 工作应该在 9 月末完成,现在需要在 11 月末完成,因此,E 工作拖后时间为 2 个月;由于 E 工作为关键工作,所以会使工期和后续工作均延期 2 个月。

(3)F 工作拖后时间为 2 个月,对总工期和后续工作均无影响。

理由:F 工作应该在 7 月末完成,现在需要在 9 月末完成,因此,F 工作拖后时间为 2 个月;F 工作总时差为 3 个月,拖后 2 个月不会影响总工期,自由时差为 2 个月,拖后 2 个月不影响后续工作。

3.针对事件 2,项目监理机构应批准的工程延期时间为 2 个月。

理由:处于关键线路上的 E 工作拖后 2 个月,影响总工期 2 个月,其他工作没有影响工期。

4.针对事件 3,施工单位加快施工进度而采取的最佳调整方案是:I 工作缩短 1 个月,E 工作缩短 1 个月。相应增加费用=14+18=32(万元)。

【提示】C 延后 3 月,现在需要在 9 月末完成,

E 延后 2 个月,现在需要在 11 月末完成,

F 延后 2 个月,现在需要在 9 月末完成。

包含此试题的试卷

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
