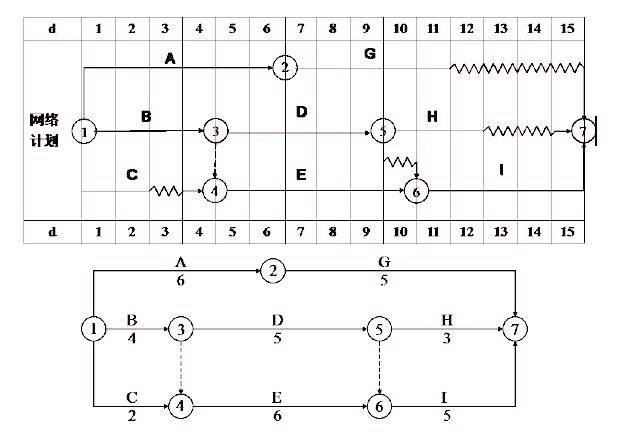

【背景资料】某工程项目总承包单位根据图纸工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:周),逻辑关系表见下图。施工过程中发生了如下事件:
在实际施工过程中,由于建设单位原因,致使工作C拖延2周完成。
施工现场采用的是预拌混凝土,在使用前,监理工程师按规定检查了预拌混凝土配合比通知单等资料。
【问题】
1.绘制双代号时标网络图,计算工作C的总时差和自由时差。
2.工作C拖延两周,乙方能否提出工期索赔并说明理由?
3.针对预拌混凝土进场检查的资料还有哪些?建筑材料的质量控制主要体现在哪些环节?
正确答案及解析
正确答案
解析
1.工作C的总时差=15-13=2周
工作C的自由时差=2周
2.不成立,虽然该事件发生是非承包商原因造成的,但延误的时间2周等于该工作的总时差,对总工期没有影响,所以工期索赔不成立。
3.(1)还包括:(混凝土配合比通知单)、混凝土抗压强度报告、混凝土质量合格证和混凝土运输单。
(2)材料的采购、材料进场试验检验、过程保管和材料使用。
包含此试题的试卷
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
