某新建别墅群项目,总建筑面积45000m2,各幢别墅均为地下1层,地上3层,砖混结构。某施工总承包单位项目部按幢编制了单幢工程施工进度计划。某幢计划工期为180d,施工进度计划见图1。
图1某幢施工进度计划图(单位:天)

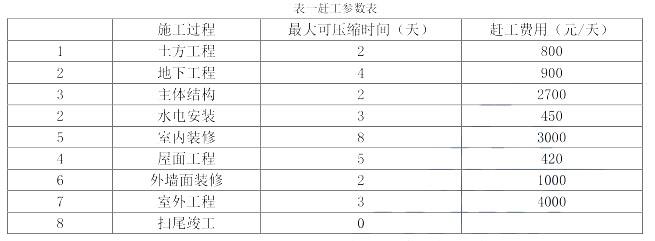

该别墅工程开工后第46天进行的进度检查时发现,土方工程和地基基础工程基本完成,已开始主体结构工程施工,工期进度滞后5天。项目部依据赶工参数(具体见表一),对相关施工过程进行压缩,确保工期不变。
监理工程师对室内装饰装修工程检查验收后,要求在装饰装修完工后第5天进行TVOC等室内环境污染物浓度检测。项目部对检测时间提出异议。
项目部编制施工组织设计时,对施工高峰期的用电设备、用电量进行了计算,计划使用设备16台。项目部制定了安全用电和电气防火措施。在库房、道路、仓库等一般场所安装了额定电压为360V的照明器。
【问题】
1.按照经济、合理原则对相关施工过程进行压缩,请分别写出最适宜压缩的施工过程和相应的压缩天数。
2.监理工程师对检测时间提出异议是否正确?并说明理由,针对本工程,室内环境污染物浓度检测还应包括哪些项目?
3.项目部安全用电的做法有哪些不妥?施工现场一般场所还应包括哪些?(最少写出5项)
正确答案及解析
正确答案
解析
1.依据工期压缩的原则,即优先压缩赶工费增加最少的工作,则
(1)将主体结构施工过程压缩2天;
(2)将室内装修施工过程压缩3天。
2.(1)不正确。
理由:民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后、工程交付使用前进行。
(2)针对本工程室内环境污染物浓度检测还有氡、甲醛、氨、苯、甲苯、二甲苯等。
3.
(1)不妥之处一:对现场的用电编制了“安全用电和电气防火措施”。
正确做法:施工现场临时用电设备在5台及以上或设备总容量在50kW及以上时,应编制“用电组织设计”。
不妥之处二:在库房、道路、仓库等一般场所安装了额定电压为360V的照明器。
正确做法:一般场所宜选用额定电压为220V的照明器。
(2)施工现场一般场所还应包括:办公室;食堂;宿舍;料具堆放场所;自然采光差的场所;坑、洞、井内作业;夜间施工。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
