题目详情

某广场地下车库工程的建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》(GF-99-0201)签订了施工承包合同,合同工期140 天。

工程实施过程中发生了下列事件:

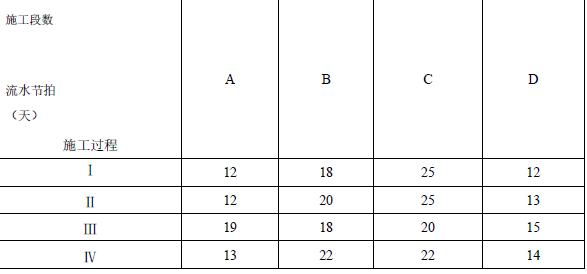

事件一:施工单位将施工作业划分为A、B、C、D 四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)

工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。

事件三:在施工过程中,该工程所在地连续下了6 天特大暴雨(超过了当地近10 年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):

(1) 工程清理、恢复费用18 万;

(2) 施工机械设备重新购置和修理费用29 万;

(3) 人员伤亡善后费用62 万;

(4) 工期顺延6 天。

【问题】

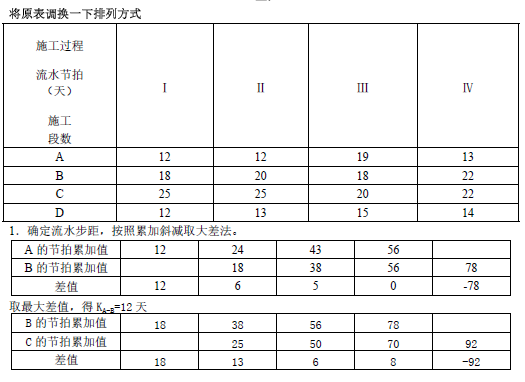

1.事件一中,列式计算A、B、C、D 四个施工过程之间的流水步距分别是多少天

2.事件一中,列式计算流水施工的计划工期是多少天 能否满足合同工期的要求

3.事件二中,指出专项施工方案实施中有哪些不妥之处 说明理由。

4.事件三中,分别指出施工单位的索赔要求是否成立 说明理由。

正确答案及解析

正确答案
解析

取最大差值,得KC-D=48 天

2.总工期T=ΣK+Σtn=12+18+52+54=136(天)<140 天,满足合同工期的要求。

3.不妥之一:经过施工项目负责人批准后开始实施不妥,模板(OE 架)工程专项施工方案须经施工单位技术负责人、监理单位总监理工程师审核签字后才能开始实施。

不妥之二:仅安排施工项目技术负责人进行现场监督不妥,应该由专职安全生产管理人员进行现场监督。

4.①索赔成立,不可抗力事件造成的工程清理、恢复费用,应由建设单位承担。

②索赔不成立,不可抗力事件造成的施工单位自有的机械损坏由施工单位自己承担。

③索赔不成立,不可抗力事件造成的人员伤亡由各单位自己承担。

④索赔成立,不可抗力事件造成的工期延后可进行工期顺延。

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
