题目详情

背景:

某写字楼工程,地下1层,地上10层,现浇钢筋混凝土框架结构。

建设单位与某施工总承包单位签订了施工总承包合同。合同约定。

电梯安装工程由建设单位指定分包。

施工过程中,发生了如下事件:

事件一:在主体结构施工前,

与主体结构施工密切相关的某国家标准发生重大修改并开始实施,

现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

事件二:当主体结构已基本完成时,施工企业根据工程实际情况,

调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,

经总监理工程师审核批准后组织实施(如下图)。

工作E原计划6d,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,

E工作计划改为9d完成,其他工作与时间执行网络计划。

事件三:办公楼电梯安装工程早于装饰装修工程施工完,

提前由总监理工程师组织验收,总承包单位未参加。

验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,

电梯安装单位已撤场。由建设单位组织,监理、设计、

总承包单位参与进行了单位工程质量验收。

问题:

1.事件一中,除了国家标准发生重大修改的情况外,

还有哪些情况发生后也需要修改施工组织设计并重新审批?

2.事件二中,先指出本装饰工程网络计划的关键线路(工作),计算计划工期。工作E

完成时间更改后,再次指出本装饰工程实际关键线路(工作),并计算实际工期。

3.指出事件三中错误之处,并分别给出相应的正确做法。

正确答案及解析

正确答案
解析

1.参考答案:

除国家标准发生重大修改的情况外,也需要修改施工组织设计并重新审批的情况还有:

(1)工程设计有重大修改;

(2)主要施工方法有重大调整;

(3)主要施工资源配置有重大调整(或施工部署有重大调整);

(4)施工环境有重大改变(或施工条件有重大改变)。

考点解析:

此题考察建筑施工组织设计的有关规定。

根据《建筑施工组织设计规范》GB/T 50502-2009

第3.0.6条,施工组织设计应实行动态管理,并符合下列规定:

(1)项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:

1)工程设计有重大修改;

2)有关法律、法规、规范和标准实施、修订和废止;

3)主要施工方法有重大调整;

4)主要施工资源配置有重大调整;

5)施工环境有重大改变。

(2)经修改或补充的施工组织设计应重新审批后实施;

(3)项目施工前,应进行施工组织设计逐级交底;项目施工过程中,

应对施工组织设计的执行情况进行检查、分析并适时调整。

2.参考答案:

(1)本装饰工程计划关键线路是①→②→④→⑥→⑦(关键工作B、C、F、G);计划工期:17d

(2)本装饰工程实际关键线路是①→②→⑤→⑦(关键工作B、E、H);实际工期:19d。

考点解析:

这是一道施工进度控制方面的试题,考核关键线路和计算(计划)工期的概念及其判断分析

。仔细审题,问题2分为前后两部分:

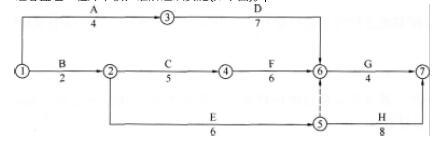

(1)针对题干中给定的网络计划,找出关键线路。计算3-.期。

(2)当工作E由原计划的6d改为9d后,网络计划相应调整,然后针对调整后的网络计划,

找出新的关键线路,并重新计算工期。

针对(1),解析如下:

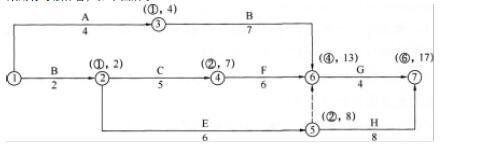

采用标号法作答,如下图所示:

从图中可以看出,关键线路为:①→②→④→⑥→⑦,计划工期17d。

针对(2),解析如下:

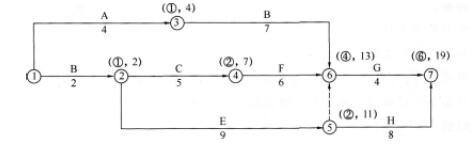

将工作E的计划工作时间由6d换为实际的工作时间9d,重新计算。采用标号法作答,

如下图所示:

从图中可以看出,关键线路为:①→②→⑤→⑦(关键工作B、E、H),实际计算工期19d。

3.参考答案:

事件三中错误之处及相应正确做法分别如下:

错误一:电梯工程验收总承包单位未参加;

正确做法:总承包单位应(派人)参加。

错误二:电梯工程有关资料移交给建设单位;

正确做法:应移交给总承包单位。

错误三:单位工程质量验收时只有建设、监理、设计、总承包单位参加(

或电梯安装单位未参加);

正确做法:单位工程质量验收时,(电梯)分包单位也应参加。

考点解析:

首先分析事件三的说法,共分四句话:

(1)办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程师组织验收,

总承包单位未参加。

(2)验收后电梯安装单位将电梯工程有关资料移交给建设单位。

(3)整体工程完成时,电梯安装单位已撤场。

(4)由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。

针对(1),相应规范中规定:单位工程有分包单位施工时,

分包单位对所承包的工程项目按本标准规定的程度检查评定,总承包单位应派人参加。

针对(2),相应规范中规定:分包工程完成后,应将工程有关资料交总承包单位,

再由总承包单位汇总后向建设单位移交。

很明显,第(3)句本身没有问题,补充说明第(4)句。

针对(3)、(4),相应规范中规定:待建设单位组织单位工程质量验收时,

分包单位负责人也应参加验收。

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
