题目详情

某办公楼工程,地下一层,地上十层。现浇钢筋混凝土框架结构,基础为管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29 个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。

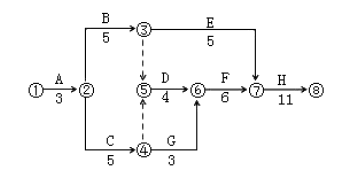

施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件:

事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位没有按设计图样要求对管桩进行封底施工,监理工程师向施工总承包单位下达了停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

事件二:在工程施工进行到第7 个月时,因建设单位提出设计变更,导致C 工作停止施工1 个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18 万元/月。

事件三:在H 工作开始前,为了缩短工期,施工总承包单位将原施工方案中H 工作的异节奏流水施工调整为成倍节拍流水施工。原施工方案中H 工作异节奏流水施工横道图如图所示(时间单位:月)。

问题:

1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?

2.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

4.事件三中,流水施工调整后,H 工作相邻工序的流水步距为多少个月?工期可缩短多少个月?按照图1-2 格式绘制调整后H 工作的施工横道图。

正确答案及解析

正确答案
解析

1.能满足合同工期要求,施工单位应重点控制的施工线路是:①→②→③→⑤→⑥→⑦→⑧和①→②→④→⑤→⑥→⑦→⑧。

2.监理工程师拒绝分包单位报送的专项施工方案的做法妥当,分包单位应向总承包单位报送专项施工方案,总承包单位审核签字后报送监理工程师审批;监理工程师向总承包单位下达施工暂停令妥当,总承包做法不妥当,建设单位只与总包有合同关系,和分包单位无合同关系。

3.由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,施工总承包单位可索赔的赶工费为18 万元。

4. K=最大公约数{ti} =1,工作队数=2+1+2=5,工期T=(m+n’-1)×K=(3+5-1)×1=7 个月;工期可缩短4 个月;

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案
