某工程项目由A、B、C、D四个分项工程组成,采用工程量清单招标确定中标人,合同工期5个月。承包人部分费用数据见下表。

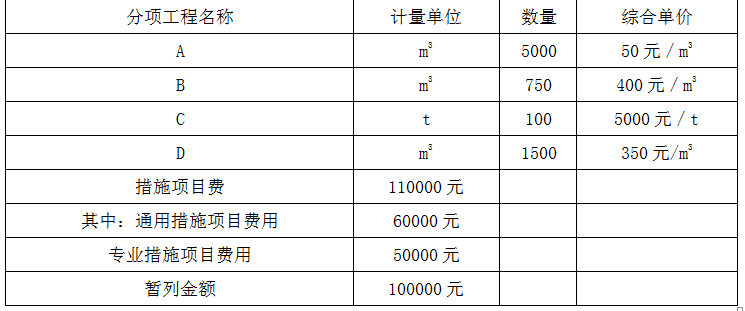

表 承包费用部分数据
合同中有关费用支付条款如下:
(1)开工前发包人向承包人支付合同价(扣除措施费和暂列金额)的15%作为材料预付款。预付款从工程开工后的第2个月开始分3个月均摊抵扣。
(2)工程进度款按月结算,发包人按每次承包人应得工程款的90%支付。
(3)通用措施项目工程款在开工前和材料预付款同时支付;专业措施项目在开工后第1个月末支付。
(4)分项工程累计实际完成工程量差额超过计划完成工程量的10%时,该分项工程超出或减少部分的工程量的综合单价调整系数为0.95(或1.05)。
(5)承包人报价管理费率取10%(以人工费、材料费、机械费之和为基数),利润率取7%(以人工费、材料费、机械费和管理费之和为基数)。
(6)规费综合费率7.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),增值税9%。
(7)竣工结算时,发包人按总造价的3%预留质量保证金。

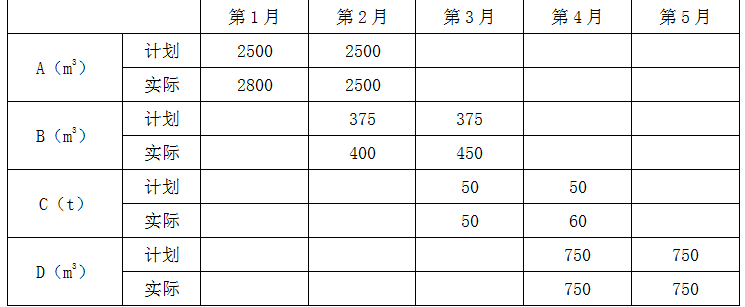

各月计划和实际完成工程量如下表所示。
表 各月计划和完成工程量
施工过程中,4月份发生了如下事件:
(1)发包人确认某项临时工程计日工50工日,综合单价60元/工日;所需某种材料120m 2,综合单价100元/m 2。
(2)由于设计变更,经发包人确认的人工费、材料费、机械费共计30000元。
【问题】
1.工程合同价为多少元?
2.材料预付款、开工前发包人应拨付的措施项目工程款为多少元?
3.1~4月每月发包人应拨付的工程进度款各为多少元?
4.5月份办理竣工结算,工程实际总造价和竣工结算款各为多少元?
正确答案及解析
正确答案
解析
1.分部分项工程费用:5000×50+750×400+100×5000+1500×350=1575000(元),
措施项目费:110000元,
暂列金额:100000元,
工程合同价:(1575000+110000+100000)×(1+7.5%)×(1+9%)=2091574(元)。
2.材料预付款:1575000×(1+7.5%)×(1+9%)×15%=276826(元),
开工前发包人应拨付的措施项目工程款:60000×(1+7.5%)×(1+9%)×90%=63275(元)。
3.(1)第1个月承包人完成工程款:(2800×50+50000)×(1+7.5%)×(1+9%)=222633(元),
第1个月发包人应拨付的工程款为:222633×90%=200370(元)。
(2)第2个月A分项工程累计完成工程量:2800+2500=5300m 3,
(5300-5000)÷5000=6%<10%,
承包人完成工程款:(2500×50+400×400)×(1+7.5%)×(1+9%)=333949(元),
第2个月发包人应拨付的工程款为:333949×90%-276826÷3=208279(元)。
(3)第3个月B分项工程累计完成工程量:400+450=850m 3,
(850-750)÷750=13.33%>10%,
超过10%部分的工程量:850-750×(1+10%)=25m 3,
超过部分的工程量结算综合单价:400元/m3×0.95=380元/m 3,
B分项工程款:[25×380+(450-25)×400]×(1+7.5%)×(1+9%)=210329(元),
C分项工程款:50×5000×(1+7.5%)×(1+9%)=292938(元),
承包人完成工程款:210329+292938=503267(元),
第3个月发包人应拨付的工程款为:503267×90%-276826÷3=360665(元)。
(4)第4个月C分项工程累计完成工程量:50+60=110m 3,且(110-100)÷100=10%,
承包人完成分项工程款:(60×5000+750×350)×(1+7.5%)×(1+9%)=659109(元),
计日工费用:(50×60+120×100)×(1+7.5%)×(1+9%)=17576(元),
变更款:30000×(1+10%)×(1+7%)×(1+7.5%)×(1+9%)=41374(元),
承包人完成工程款:659109+17576+41374=718059(元),
第4个月发包人应拨付的工程款为:718059×90%-276826÷3=553978(元)。
4.(1)第5个月承包人完成工程款:350×750×(1+7.5%)×(1+9%)=307584(元)。
(2)工程实际造价:
60000×(1+7.5%)×(1+9%)+(222633+333949+503267+718059+307584)=2155797(元)。
(3)竣工结算款:
2155797×(1-3%)-(276826+63275+200370+208279+360665+553978)=427730(元)。
你可能感兴趣的试题
根据《建设工程质量管理条例》,设计文件应符合国家规定的设计深度要求并注明工程( )。
-
- A.材料生产厂家
- B.保修期限
- C.材料供应单位
- D.合理使用年限
- 查看答案
某工程工作逻辑关系如下表,C工作的紧后工作有( )。
-
- A.工作H
- B.工作G
- C.工作F
- D.工作
- E.工作D
- 查看答案
工程竣工验收时,应当具备的条件有( )。
-
- A.上级部门的批准文件
- B.完整的技术档案与施工管理资料
- C.工程竣工验收备案表
- D.勘察、设计、施工、监理等单位分别签署的质量合格文件
- E.施工单位签署的工程保修书
- 查看答案
根据《建设工程质量管理条例》,在正常使用条件下,关于建设工程最低保修期限的说法,正确的有( )。
-
- A.地基基础工程为设计文件规定的合理使用年限
- B.屋面防水工程为设计文件规定的合理使用年限
- C.供热与供冷系统为2个采暖期、供冷期
- D.有防水要求的卫生间为5年
- E.电气管线和设备安装工程为2年
- 查看答案
利用经济评价指标评判项目的可行性,说法错误的是()。
-
- A.财务内部收益率≥行业基准收益率,方案可行
- B.静态投资回收期>行业基准投资回收期,方案可行
- C.财务净现值>0,方案可行
- D.总投资收益率≥行业基准投资收益率,方案可行
- 查看答案
