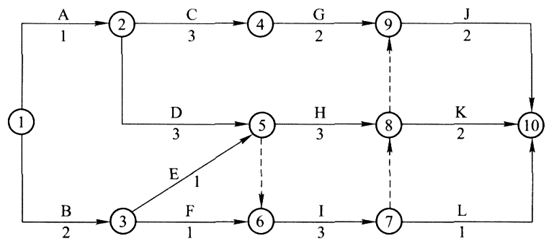

某工程,发包人与承包人按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且均匀速施工,经项目监理机构批准的施工进度计划如下图所示,承包人的报价单(部分)见下表。
施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保证金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
承包人报价单(部分)
【问题】1.开工后前3个月承包人每月应获得的工程款为多少?
2.工程预付款为多少?预付款从何时开始扣回?开工后前3个月总监理工程师每月应签证的工程款为多少?
正确答案及解析
正确答案
解析
1.开工后前3个月承包人每月应获得的工程款为:
第1个月:30+54×1/2=57(万元);
第2个月:54×1/2+30×1/3+84×1/3=65(万元);
第3个月:30×1/3+84×1/3+300+21=359(万元)。
2.(1)预付款为:840×20%=168(万元);
(2)前3个月承包人累计应获得的工程款:57+65+359=481(万元)>840×50%=420(万元);因此,预付款应从第3个月开始扣回。
(3)开工后前3个月总监理工程师签证的工程款为:
第1个月:57-57×10%=51.3(万元);
第2个月:65-65×10%=58.5(万元);
前2个月扣留质量保证金:(57+65)×10%=12.2(万元);
应扣质量保证金总额为:840×5%=42.0(万元);42-12.2=29.8(万元);
由于359×10%=35.9(万元)>29.8(万元);
第3个月应签证的工程款为:359-29.8-168/3=273.2(万元)。
你可能感兴趣的试题
风险估计是估计风险发生的可能性及其对项目的影响。风险估计的方法主要包括()
-
- A.主观概率估计法
- B.客观概率估计法
- C.风险分解法
- D.概率树分析法
- E.蒙特卡洛模拟法
- 查看答案
下列关于社会评价主要方法的说法,正确的有()
-
- A.定量分析在社会评价中是一种辅助方法
- B.初步社会评价是初步可行性研究阶段常采用的方法
- C.初步社会评价应着眼于正面社会因素的分析判断
- D.受损严重的群体是初步社会评价的重点分析对象
- E.项目涉及的社会因素、社会影响应采用统一指标来评定
- 查看答案
按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容属于节能方案评估的是()
-
- A.用能标准和节能规范评估
- B.能耗状况和能耗指标分析
- C.节能设施建设投资评估
- D.节能措施和节能效果分析
- E.节能计划实施方案评估
- 查看答案
按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容中,属于资源开发及综合利用评估内容的有()
-
- A.土地资源影响评估
- B.资源赋存条件评估
- C.地质灾害影响评估
- D.资源开发价值评估
- E.降低水资源消耗的措施评估
- 查看答案
根据《项目申请报告通用文本》,对于涉及国家经济安全的重大项目,应进行经济安全影响分析。下列关于国家经济安全及其影响分析的说法,正确的有()
-
- A.国家经济安全包括市场体系安全、国家外债安全、国家产业安全、国际收支安全等
- B.投资项目对国家经济安全的影响是正面的
- C.国家经济安全是国家的经济在不受伤害条件下正常运行、确保本国最根本的经济利益不受伤害的态势
- D.与投资项目最密切相关的国家经济安全因素是市场体系安全,
- E.由于投资项目会影响到国家经济安全,因此,需要对投资项目进行经济影响分析
- 查看答案
