某工程项目合同工期为20个月,施工单位提交的施工进度计划如下图所示(单位:月),各项工作均匀速施工。

现代咨询方法与实务,章节练习,基础复习,内部冲刺重点

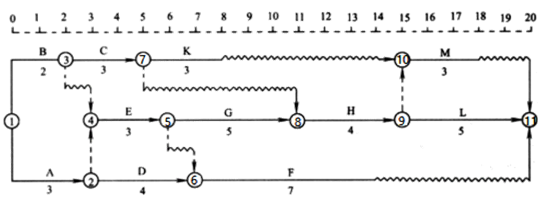

图施工进度计划(单位:月)

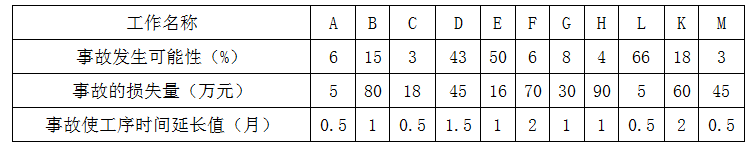

  为有效控制工程施工质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见下表:

现代咨询方法与实务,章节练习,基础复习,内部冲刺重点

【问题】

  1.图中,B、C、H工作需要由一个专业施工队顺序施工,在不改变工作工艺关系又最紧凑的前提下,如何安排这三项工作最合理?合理安排B、C、H工作后的新进度计划与原进度计划相比总工期是否有改变?此时该专业施工队最少的工作间断时间为多少,关键线路包括哪些工作?

  2.工程在按新进度计划实施过程中,如果D、E工作发生了质量事故,会影响到哪些工作?

  3.如果问题2中的风险事件发生,该项目的实际损失为多少,实际工期为多少?

正确答案及解析

正确答案
解析

 1.(1)根据题目要求,在不改变工艺关系又最紧凑的前提下,将C工作安排在B工作之后,使得B、C、H工作顺序施工最合理(如果用图形表示也可以,见下图)。

现代咨询方法与实务,章节练习,基础复习,内部冲刺重点

(2)新进度计划与原进度计划相比,总工期不改变,仍为20个月。

  (3)此时该专业施工队最少的工作间断时间为6个月。

  (4)关键线路包括工作A、E、G、H、L。

  2.如果D、E工作发生了质量事故,根据上图可知,会影响到F、G、H、L、M。

  3.(1)该项目的实际损失=45+16=61万元。

  (2)因E工作为关键工作,会影响到实际工期,所以项目实际工期变为21个月。

你可能感兴趣的试题

多选题

风险估计是估计风险发生的可能性及其对项目的影响。风险估计的方法主要包括()

  • A.主观概率估计法
  • B.客观概率估计法
  • C.风险分解法
  • D.概率树分析法
  • E.蒙特卡洛模拟法
查看答案
多选题

下列关于社会评价主要方法的说法,正确的有()

  • A.定量分析在社会评价中是一种辅助方法
  • B.初步社会评价是初步可行性研究阶段常采用的方法
  • C.初步社会评价应着眼于正面社会因素的分析判断
  • D.受损严重的群体是初步社会评价的重点分析对象
  • E.项目涉及的社会因素、社会影响应采用统一指标来评定
查看答案
多选题

按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容属于节能方案评估的是()

  • A.用能标准和节能规范评估
  • B.能耗状况和能耗指标分析
  • C.节能设施建设投资评估
  • D.节能措施和节能效果分析
  • E.节能计划实施方案评估
查看答案
多选题

按照国家发展改革委《企业投资项目评估报告编写大纲》的要求,下列评估内容中,属于资源开发及综合利用评估内容的有()

  • A.土地资源影响评估
  • B.资源赋存条件评估
  • C.地质灾害影响评估
  • D.资源开发价值评估
  • E.降低水资源消耗的措施评估
查看答案
多选题

根据《项目申请报告通用文本》,对于涉及国家经济安全的重大项目,应进行经济安全影响分析。下列关于国家经济安全及其影响分析的说法,正确的有()

  • A.国家经济安全包括市场体系安全、国家外债安全、国家产业安全、国际收支安全等
  • B.投资项目对国家经济安全的影响是正面的
  • C.国家经济安全是国家的经济在不受伤害条件下正常运行、确保本国最根本的经济利益不受伤害的态势
  • D.与投资项目最密切相关的国家经济安全因素是市场体系安全,
  • E.由于投资项目会影响到国家经济安全,因此,需要对投资项目进行经济影响分析
查看答案

相关题库更多 +
