题目详情

某办公楼工程,地下二层,地上十层,总建筑面积27000m2,现浇钢筋混凝土框架结构,抗震等级一级,建设单位与施工总承包单位签订了施工总承包合同,双方约定工期为20个月,建设单位供应部分主要材料。

在合同履行过程中,发生了下列事件:

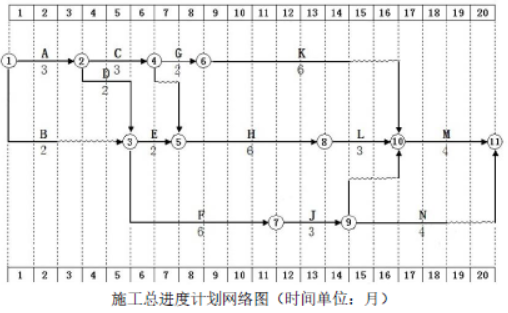

事件一:施工总承包单位按规定向项目监理工程师提交了施工总进度计划网络图(如下图所示),该计划通过了监理工程师的审查和确认。

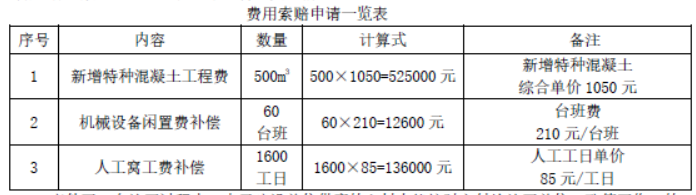

事件二:工作B(特种混凝土工程)进行1个月后,因建设单位原因修改设计,导致停工2个月,设计变更后,施工总承包单位及时向监理工程师提出了费用索赔申请表(如下表所示),索赔内容和数量经监理工程师审查符合实际情况。

事件三:在施工过程中,由于建设单位供应的主材未能按时交付给施工单位,致使工作K的实际进度在第11月底实施拖后三个月;部分施工机械由于施工总承包单位原因未能按时进场,致使工作H的实际进度在第11月底时拖后一个月;在工作F进行过程中,由于施工工艺不符合施工规范要求导致发生质量问题,被监理工程师责令整改,致使工作F的实际进度在第11月底时拖后一个月,施工总承包单位就工作K、H、F工期拖后分别提出了工期索赔。

事件四:项目部按规定向监理工程师提交调直后HRB400E Ф12钢筋复试报告。主要检测数据为:抗拉强度实测值561N/mm2,屈服强度实测值460N/mm2,(HRB400EФ12钢筋:屈服强度标准值400 N/mm2,极限强度标准值540 N/mm2)。

【问题】

1.事件一中,施工总承包单位应重点控制哪条线路(以网络图节点表示)

2.事件二中,费用索赔申请一览表中有哪些不妥之处分别说明理由。

3.事件三中,分别分析工作K、H、F的总时差,并判断其进度偏差对施工进度的影响,分别判断施工总承包单位就工作K、H、F工期拖后提出的索赔是否成立

4.事件四中,计算钢筋的强屈比、屈强比(超屈比)。并根据计算结果分别判断该指标是否符合要求。

正确答案及解析

正确答案
解析

1.应该重点控制关键线路:①→②→③→⑤→⑧→⑩→

2. 索赔申请表中有下列不妥:

1)施工机械闲置补偿索赔不成立,施工机械闲置补偿不能按台班费计算,应该按闲置费计算;

2)窝工费索赔不成立,窝工费不能按人工工日单价计算,应该按窝工补贴单价计算。

3.1)K总时差2个月,进度偏差导致总工期拖延1个月;

2)H总时差0个月,为关键工作,进度偏差导致总工期拖延1个月;

3)F总时差2个月,进度偏差导致总工期拖延0个月;

4)K索赔成立,因为是非承包商原因,但K只能索赔1个月工期(延误3个月,有2个月的总时差);

H索赔不成立,因为是承包商自身原因;

F索赔不成立,因为是承包商自身原因;

工期最终可以索赔1个月。

4.1)强屈比=抗拉强度实测值/屈服强度实测值= 561/460 = 1.22;

屈强比(超屈比)= 屈服强度实测值/屈服强度标准值= 460/400 = 1.15;

2)强屈比不符合要求,因为根据规定抗震等级一级的结构强屈比应不小于1.25(1.22<1.25);

屈强比(超屈比)符合要求,因为根据规定抗震等级一级的结构屈强比(超屈比)应不大于1.30(1.15<1.30)。

你可能感兴趣的试题

多选题

按照《建筑法》的规定,可以自愿投保的险种有()。

  • A.机动车辆商业保险
  • B.建筑工程一切险
  • C.建筑职工工伤保险
  • D.安装工程一切险
  • E.建筑意外伤害险
查看答案
多选题

下列关于保险索赔的说法中,正确的是()。

  • A.投保人进行保险索赔必须提供必要有效的证明
  • B.投保人知道保险事故发生后,应当及时通知保险人
  • C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
  • D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
  • E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
查看答案
多选题

某住宅工程,建筑工程一切险的被保险人具体包括()。

  • A.监理工程师
  • B.路人
  • C.钢筋工
  • D.待入住人
  • E.登高架设工
查看答案
多选题

保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。

  • A.保险单
  • B.出险报告
  • C.损失清单
  • D.施救措施
  • E.出险原因
查看答案
多选题

保险合同的当事人包括()。

  • A.投保人
  • B.保证人
  • C.保险人
  • D.被保险人
  • E.受益人
查看答案

相关题库更多 +
