【背景资料】某公司中标某沿海城市一栋办公楼工程,该公司进场后,
对整个工程各工序进行划分,编制双代号时标网络图,并根据6月底、11
月底进度检查实际情况,在网络图中标出两次检查的实际进度前锋线,如下图所示
:
在工程施工过程中发生以下事件:
事件一:施工单位施工至工作H时,该沿海城市遭受海啸袭击,
使该工作持续时间延长了2个月。经评估,施工单位人工费、机械费、临时建筑损失
18万元。建筑物受到海水侵蚀,清理、返工费用25万元,施工单位提出了工期2个月
、费用43万元的索赔要求。
事件二:施工单位施工至I工作时。由于建设单位供应材料的质量问题,
造成施工单位人工费、机械费损失5万元。同时造成持续时间延长2个月。
施工单位提出了工期、费用索赔要求。
问题:
1.根据时标网络图进度前锋线分析6月、11月底工程的实际进展情况。
2.根据11月底的检查情况,试绘制从12月开始到工程结束的时标网络计划。
3.事件一中,施工单位的各项索赔是否成立?并分别说明理由。
4.事件二中,施工单位的各项索赔是否成立(不考虑事件一的影响)?并分别说明理由
。
正确答案及解析
正确答案
解析
1.根据时标网络图上进度前锋线可知:
(1)6月底检查结果:工作E进度超前一个月,工作C进度滞后一个月,工作D
进度滞后一个月。
(2)11月底检查结果:工作E进度滞后一个月,工作1进度与原计划一致,工作J
进度滞后三个月。

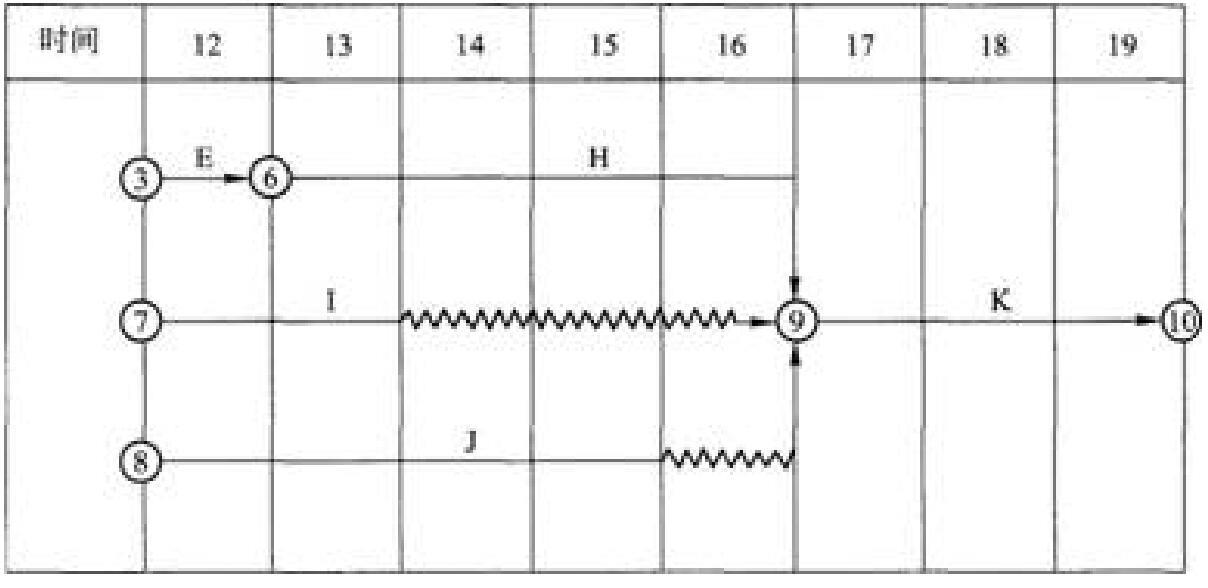

2.从12月开始,工作E剩余一个月,工作J刚刚开始,从12
月开始到工程结束的时标网络计划如下图所示:
3.事件一中的2个月工期索赔:成立。
理由:工作H在关键线路上,其工期延误将造成总工期延误,
造成工期延误的原因属不可抗力,故工期索赔成立。
事件一中的43万元费用索赔:不成立。
理由:不可抗力造成的费用损失,其中:(1)施工单位人工费、机械费、临时建筑损失费等
18万元应由施工单位自行承担;(2)建筑物受到海水侵蚀,清理、返工费用25
万元应由建设单位承担。
4.事件二中的2个月工期索赔:不成立。
理由:原进度计划中,1工作存在自由时差,自由时差为2个月。
造成工期延误的原因虽为建设单位供应材料的质量问题,但延误的2个月不影响总工期,
故工期索赔不成立。
事件二中的5万元费用索赔:成立。
理由:建设单位供应的材料,其质量责任属建设单位责任范围,故费用索赔成立。
你可能感兴趣的试题
按照《建筑法》的规定,可以自愿投保的险种有()。
-
- A.机动车辆商业保险
- B.建筑工程一切险
- C.建筑职工工伤保险
- D.安装工程一切险
- E.建筑意外伤害险
- 查看答案
下列关于保险索赔的说法中,正确的是()。
-
- A.投保人进行保险索赔必须提供必要有效的证明
- B.投保人知道保险事故发生后,应当及时通知保险人
- C.保险单上载明的保险财产全部损失,应当按照全损进行保险索赔
- D.保险单上载明的保险财产部分损坏,但已无法修理,只能按照部分损坏进行索赔
- E.如果工程项目同时由多家保险公司承保,则应当平均分配索赔比例
- 查看答案
某住宅工程,建筑工程一切险的被保险人具体包括()。
-
- A.监理工程师
- B.路人
- C.钢筋工
- D.待入住人
- E.登高架设工
- 查看答案
保险事故发生后,依照保险合同请求保险人赔偿或者给付保险金时,投保人、被保险人或者受益人应当向保险人提供其所能提供的资料有()。
-
- A.保险单
- B.出险报告
- C.损失清单
- D.施救措施
- E.出险原因
- 查看答案
保险合同的当事人包括()。
-
- A.投保人
- B.保证人
- C.保险人
- D.被保险人
- E.受益人
- 查看答案
