某抛石斜坡结构防波堤工程总长800m,采用常规的爆炸排淤填石法处理水下软土地基,护面块体采用12t扭王字块,堤顶设置混凝土挡浪墙。
工程施工中,堤心石爆填施工的一次推进距离为12m。爆填施工完成后,按体积平衡法推算出置换淤泥的范围与深度满足设计要求。扭王字块采用自上而下规则安放,块体在坡面上竖向摆放,块体间互相靠紧。
对挡浪墙混凝土的配合比进行了优化,掺入优质粉煤灰取代15%的水泥,采用超量取代,k=1.3,优化后混凝土的胶凝材料用量为376.2kg/m3。
该工程招标文件工程量清单中堤心石工程量为80万1323。合同规定:堤心石综合单价为65元/m3,当实际工程量超过清单工程量,且超过的数量大于10%时,综合单价调整为60元/m3。工程实际完成并经监理签认的堤心石工程量为100万m3。
问题
1.简述爆炸排淤填石法形成堤身的过程。
2.根据背景材料,指出本工程施工中存在的问题,说明理由。
3.优化后的挡浪墙混凝土配合比中的水泥用量是多少?
4.实际完成的堤心石工程款是多少万元?
正确答案及解析
正确答案
解析
1.爆炸排淤填石法形成抛石堤一般要经过端部推进排淤、侧坡拓宽排淤落底、爆破形成平台及堤心断面等三个过程。

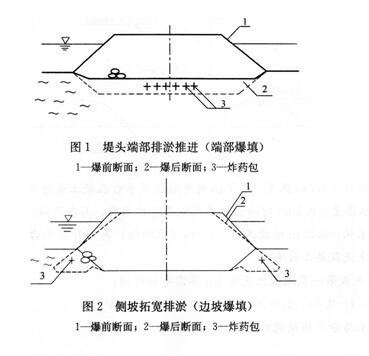

(1)堤头端部排淤推进(端部爆填):在抛石堤前端一定宽度范围的一定深度内布置药包爆破形成石舌,使抛石堤向前推进,并使堤身中部坐落在硬土层上,如图1所示。
(2)侧坡拓宽排淤(边坡爆填):按体积平衡要求把抛石堤向两则抛填加宽,并沿抛石体边坡外缘一定距离和深度布置药包,爆破形成侧向石舌,使堤身两侧抛石体落底,增强堤身稳定性,如图2所示。

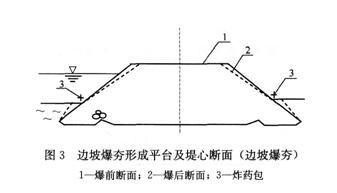

(3)边坡爆夯:在抛石体内外侧边坡泥石面交界处放置药包,爆破夯实边坡,形成平台与设计要求的坡度,如图3所示。
2.(1)工程施工中,堤心石爆填施工的一次推进距离为12m不妥。
一般一次推进距离宜为5~7m,最大不应超过9m。
(2)扭王字块自上而下规则安放的方法是错误的。
应是自下而上随机定点的安放。
3.设优化前混凝土的水泥用量为x(kg/m3)
则优化后的粉煤灰用量是:
1.3×x×15%
优化后的水泥用量是:
(1-15%)x
依题意:(1-15%)x+1.3×x×15%=376.2,解得x=360(kg/m3)
所以优化后混凝土的水泥用量为:360×0.85=306(kg/m3)
4.依题意,单价为65元/m3的工程量应为:
80×(1+10%)=88万m3
单价为60元/m3的工程量应为:100-88=12万m3
总工程款应为:65×88+60×12=6440万元
你可能感兴趣的试题
根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。
-
- A.投标人之间协商投标报价
- B.不同投标人委托同一单位办理投标事宜
- C.不同投标人的投标保证金从同一单位的账户转出
- D.不同投标人的投标文件载明的项目管理成员为同一人
- E.投标人之间约定中标人
- 查看答案
某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。
-
- A.双方达成的补充协议
- B.双方签订的备案合同
- C.类似项目的结算价格
- D.市场的平均价格
- 查看答案
建筑安装工程费用项目组成中,暂列金额主要用于( )。
-
- A.施工合同签订时尚未确定的材料设备采购费用
- B.施工图纸以外的零星项目所需的费用
- C.隐藏工程二次检验的费用
- D.施工中可能发生的工程变更价款调整的费用
- E.项目施工现场签证确认的费用
- 查看答案
根据《中华人民共和国招标投标法》及相关法规,对必须招标的项目,招标人行为符合要求的是( )。
-
- A.就同一招标项目向潜在投标人提供有差别的项目信息
- B.委托两家招标代理机构,设置两处报名点接受投标人报名
- C.以特定行业的业绩、奖项作为加分条件
- D.限定或者指定特定的品牌
- 查看答案
采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。
-
- A.建设管理费
- B.建设单位管理费
- C.建筑安装工程费
- D.基本预备费
- 查看答案
