某施工单位承接了某高速公路合同段的施工任务。该合同段起讫桩号为K9+060~K14+270,公路沿线经过大量水田,水系发育,有大量软土地基,其中在K11+350附近软土厚度为4.5~8.0m,设计采用水泥粉体搅拌桩进行处理,水泥掺量为14%,桩径为50cm,桩间距为150cm,呈正三角形布置,桩顶地基设砂砾垫层,厚度为30cm,另有一座中心桩号为K13+050的大桥,其桥台后填土较高,荷载较大,需按规范要求进行台背回填。项目开工前,施工单位编制了实施性施工组织设计,确定了主要分部分项工程的施工方法、施工机械设备等,制定了进度计划,并经监理工程师批准,双代号网络计划如图5所示。
施工过程中发生了如下事件:
事件一:水泥粉体搅拌桩施工前,施工单位进行成桩试验,确定了满足设计喷入量要求的水泥粉体搅拌桩施工工艺参数,包括钻进速度、搅拌速度等。施工过程中,施工单位严格按规范要求进行质量检验,实测项目包括垂直度、承载力、桩长、桩径、桩距等。检验发现有部分桩体出现下沉,下沉量在1.2~2.0m之间不等,施工单位按规范要求采取措施对桩体下沉进行了处理。
事件二:施工组织设计中,桥台台背回填的技术方案部分内容如下:①台背填料选用砂石料或二灰土;②自台身起,顺路线方向,填土的长度在顶面处不小于桥台的高度;③锥坡填土与台背填土同时进行;④采用小型机械进行压实,压实度不小于94%;⑤台背回填在结构物强度达到设计强度65%以上进行。
事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:①因设计变更,工作(B)的工程量由50000m增加至60000m;②工作(D)结束后,业主指令在工作(G)之前增加一项工程,完成该新增工程需要30天;③因业主供应的某主要材料检验不合格,导致工作(I)开始时间推迟40天,施工单位按合同约定分别就以上3个情形向业主提出工期索赔。
<1> 、计算网络计划的工期,指出关键线路。
<2> 、事件一中,施工单位在成桩试验中还应确定哪些工艺参数?补充质量检验实测项目。
<3> 、写出事件一中桩体下沉应采取的处理措施。
<4> 、逐条判断事件二中施工单位的技术方案是否正确?若不正确写出正确技术方案。
<5> 、事件三中每种情形下可索赔工期分别为多少天?总工期索赔为多少天?
正确答案及解析
正确答案
解析
1.工期:480天;关键线路:B→D→G→H→K(或或①→②→⑤→⑥→⑦→⑧→⑨→⑩)
2.还应确定的工艺参数:喷粉压力、瞬时喷粉量、累计喷粉量、提升速度。
补充实测项目:桩体强度、单桩喷粉量。
3.桩体下沉应采取的处理措施:孔洞深度在1.5m以内的,可用8%的水泥土回填夯实;孔洞深度超过1.5m的,可先将孔洞用素土回填,然后在原位补桩,补桩长度应超过孔洞深度0.5m。
4.①正确。

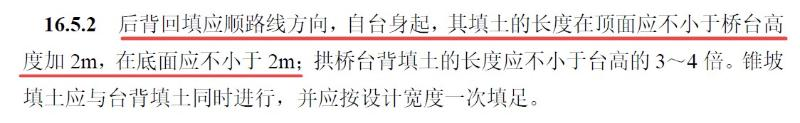

②不正确。改正:台背填土顺路线方向长度,应自台身起,顶面不小于桥台高度加2m。
《公路桥涵施工技术规范》
③正确。
④不正确。改正:台背与墙背1.0m范围内回填宜采用小型夯实机具压实,压实度不小于96%。
⑤不正确。改正:台背回填在结构物强度达到设计强度75%以上进行。
5.①工程量由50000m增加至60000m,工期增加20天,又因B工作在关键线路上,且非施工单位的原因,所以可索赔工期20天。
②业主指令在工作(G)之前增加一项工程,此工作在关键线路上,且非施工单位的原因,可索赔工期20天。
③因为I工作的总时差为60天,工作(I)开始时间推迟40天,未超过总时差,不会导致工期的延误,所以此情形不能进行工期索赔。
总工期索赔的天数为:20+30=50天。
包含此试题的试卷
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
