题目详情

某骨干光缆工程,业主与施工单位签订了工程合同。在合同中规定:除光缆以外的材料由施工单位提供,工期每提前一天奖励一万元,每拖后一天罚款一万元。通广双方协调编制了网络计划工作逻辑关系及持续时间,并经业主同意。

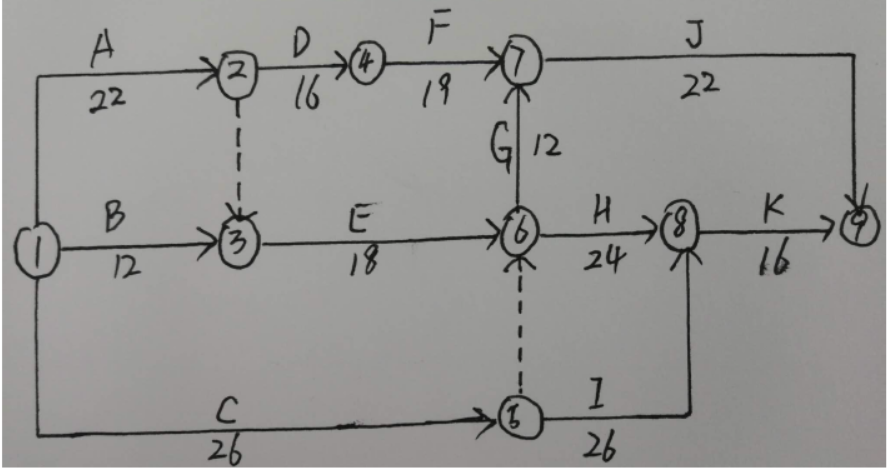

双代号网络工序关系如表:

(1)因建设单位不能及时供应光缆,使B 延误3 天,E 延误2 天,G 延误3 天。

(2)因挖掘机发生故障检修,使F 延误2 天,K 延误2 天,J 延误1 天。

(3)因建设单位要求方案变更,使C 延误3 天。

(4)因市电停电,使K 延误1 天。

(5)安装单位在H 施工过程中采取了加快施工的技术措施(技术措施费1 万元),使H 施工缩

短了4 天。

问题:

1.找出关键工作?并计算计划工期?

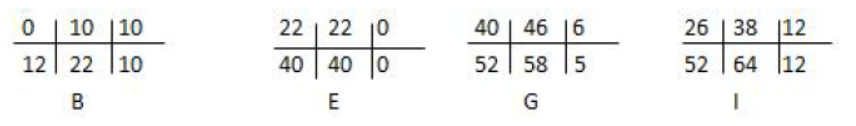

2.请计算B、E、G、I 的六个时间参数。

3.施工单位的上述5 种情况是否可向业主提出工期索赔?可索赔工期为多少天?

4.该工程的实际工期为多少天?

5.安装单位得到的提前奖是多少?

正确答案及解析

正确答案
解析

1.

2.

(1)业主不能及时供应光缆,是业主的责任,因为只有E 工作在关键线路上,B、G 不在关键线路上,且延误时间没有超过其总时差。所以可以索赔工期2 天。

(2)因挖掘机发生故障检修是施工单位的责任,不能索赔。

(3)该方案变更,是建设单位的责任,单C 工作不在关键线路上,且延误3 天没有超过总时差,因此不能提出工期索赔。

(4)因停电是业主应承担的风险责任,且K 工作在关键线路上,所以可以索赔工期1 天。

(5)采取加快施工的技术措施是施工单位的责任(因为保证进度是施工单位的责任,且工期提前有奖励),不能索赔工期。

可索赔工期:2+1=3 天

4.关键线路因F 增加2 天、J 增加1 天、H 减少4 天而改变为A-D-F-J

实际工期为:22+16+(19+2)+(2+1)=82 天

5.提前奖:(80+3-82)×10000=10000 元

包含此试题的试卷

你可能感兴趣的试题

多选题

根据《招标投标法实施条例》,视为投标人相互串通投标的情形有( )。

  • A.投标人之间协商投标报价
  • B.不同投标人委托同一单位办理投标事宜
  • C.不同投标人的投标保证金从同一单位的账户转出
  • D.不同投标人的投标文件载明的项目管理成员为同一人
  • E.投标人之间约定中标人
查看答案
单选题

某建设工程项目中标人与招标人签订合同并备案的同时,双方针对结算条款签订了与备案合同完全不同的补充协议。后双方因计价问题发生纠纷,遂诉至法院。法院此时应该( )作为结算工程款的依据。

  • A.双方达成的补充协议
  • B.双方签订的备案合同
  • C.类似项目的结算价格
  • D.市场的平均价格
查看答案
多选题

建筑安装工程费用项目组成中,暂列金额主要用于( )。

  • A.施工合同签订时尚未确定的材料设备采购费用
  • B.施工图纸以外的零星项目所需的费用
  • C.隐藏工程二次检验的费用
  • D.施工中可能发生的工程变更价款调整的费用
  • E.项目施工现场签证确认的费用
查看答案
单选题

关于施工图预算和施工预算的说法,错误的是( )。

  • A.施工预算的材料消耗量一般低于施工图预算的材料消耗量
  • B.施工预算是施工企业内部管理的一种文件,与建设单位无直接关系
  • C.施工预算的用工量一般比施工图预算的用工量低
  • D.施工图预算中的脚手架是根据施工方案确定的搭设方式和材料计算的
查看答案
单选题

采用工程总承包方式发包的工程,其工程总承包管理费应从( )中支出。

  • A.建设管理费
  • B.建设单位管理费
  • C.建筑安装工程费
  • D.基本预备费
查看答案

相关题库更多 +
