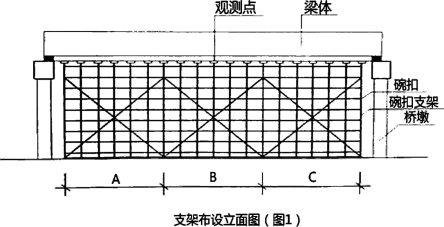

某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。
观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。
经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见表1,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)见图1),分批次分次拆除支架。

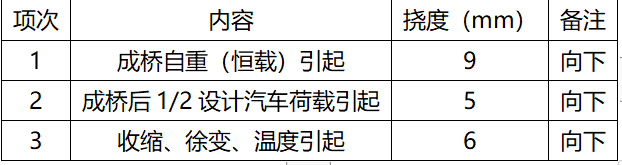

恒载、活载、混凝土温度、徐变、收缩引起挠度表(表1)
【问题】
1、计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2、计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3、排列A、B、C三部分合理的拆除顺序。
4、写出旧扣件外观质量可能存在的病害。
5、写出架设本桥支架所需要的特殊工种。
正确答案及解析
正确答案
解析
1、
185.725-185.701=0.024m(2分)
2、
预拱度=0.024+0.009+0.005+0.006=0.044m(3分)
立模标高=185.956+0.044=186.000m(3分)
3、
先B后A、C(2分),A、C必须同时(2分)。
4、
扣件变形(1分)、锈蚀(或生锈)(1分)、裂缝(或破裂、裂纹、开裂)(1分)、螺栓的滑丝(1分)。
5、
架子工、起重机司机(或吊车驾驶员)、司索工(起重工)、信号指挥工(或起重信号工)、电焊工、电工(每个一分,最多4分)
