某市政公司中标承建排污干线工程,长度3.4km,内径800~1000mm,采用胶圈接口钢筋混凝土管。施工项目部在施工组织设计获批准后即组织施工,依据合同工期要求,施工流程与进度计划如下图所示。施工过程中,发现一个勘察报告未提及的废弃地下构筑物,在监理旁站情况下项目部组织人力机械进行清除作业;同时在另一段开槽施工。清除废弃构筑物用了一台挖土机,两个作业组,用时15d;施工项目部为此提出索赔被计量工程师质疑。为了抢时间,采用推土机回填土作业,压实度抽查有不合格记录。
问题:
1.计算并给出网络计划中的关键线路和总工期。
2.分析计量工程师质疑可能原因,给出索赔的正确做法。
3.如索赔成立,可索赔哪些事项
4.分析回填土压实度抽查不合格的原因,给出正确做法。
正确答案及解析
正确答案
解析

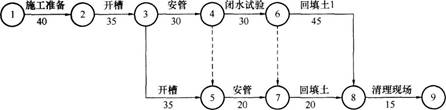

1.关键线路:①→②→③→④→⑥→⑧→⑨; 总工期:40+35+30+30+45+15=195d。
考点为施工计划管理内容,属于综合型考题。对网络计划的关键线路和总工期有清晰认识,是不难做出答案的。按照关键线路判定原则,计算每条线路的总天数,最多者为关键线路,有时关键线路并不是一条。将关键线路的每个环节天数相加即可得出总工期。施工计划是施工组织设计的重要内容之一,也是项目管理的主要任务之一。网络计划通常被用于项目总体工程施工进度计划的表述,节点突出;而横道图计划通常用作单位工程、分部工程施工计划的表述,形象直观。
2.可能原因有:没有履行验槽程序;索赔程序和做法有缺失。
正确做法:发现勘察报告没有揭示的废弃构筑物,应提请建设单位验槽,确定处理方案。处理过程中应按有关规定办理索赔事项。
考点应有两个方面:一是埋地管道施工验槽规定,二是工程索赔的有关规定;属于实践性很强的综合型考题。按照参考答案思路展开分析如下:
(1)背景未提及验槽程序。《给水排水管道工程施工及验收规范》GB50268第4.1.5条规定:沟槽开挖至设计高程后应由建设单位会同设计、勘察、施工、监理单位共同验槽;发现岩、土质与勘察报告不符或有其他异常情况时,由建设单位会同上述单位研究处理措施。
(2)背景仅提到监理旁站,未提及其他有关程序和事项。拆除废弃构筑物引起的索赔,应属于“以承包方能力不可预见引起的索赔”;由于工程勘察报告未能揭示废弃构筑物,产生了承包方无法预见的处理事项。计算方法:以承包方未预见情况开始出现的第一天为起算日,终止日为索赔结束日。索赔程序及事项如下:
①提出索赔意向通知
索赔事件发生28d内,向监理工程师发出索赔意向通知。合同实施过程中,凡不属于承包方责任导致项目拖延和成本增加事件发生后的28d内,必须以正式函件通知监理工程师,声明对此事件要求索赔,同时仍需遵照监理工程师的指令继续施工,逾期提出时,监理工程师有权拒绝承包方的索赔要求。
②提交索赔申请报告及有关资料
发出索赔意向通知后,承包方应抓紧准备索赔的证据资料,包括事件的原因、对其权益影响的资料、索赔的依据,以及其他计算出该事件影响所要求的索赔额和申请工期延期的天数,并在28d内向监理工程师提交索赔申请报告及有关资料。
③审核索赔申请
监理工程师在收到承包方送交的索赔报告和有关资料后,于28d内给予答复,或要求承包方进一步补充索赔理由和证据。监理工程师在28d内未予答复或未对承包方作进一步要求,视为该项索赔已经认可。
3.可索赔因处理废弃构筑物所增加工作量和增加机械等项费用。
考点是工程索赔内容,属于常识性考题。背景中索赔事项,除合同有固定价等约定外,对计量工程师的质疑之处进行补充完善后,应该被建设方接受。索赔事项因施工调整计划另开槽段施工,本项索赔不涉及工期索赔和人员、机械窝工索赔;只能索赔因处理废弃构筑物而增加的工程数量乖需要投入设备等费用。
4.沟槽回填土压实度不合格的原因:回填土过厚且不均匀;压实参数和压实方法不匹配。
正确做法:严格执行施工方案,进行现场试验以便确定回填材料、压实参数、压实机械和作业方法。
考点为沟槽回填施工内容,属于工程实践型考题。从背景介绍不难得到参考答案的结论,而这个结果正是没有按照施工方案要求和规范规定施工,而是采用推土机回填作业方式形成的不合格项。
除参考答案外,《给水排水管道工程施工及验收规范》GB50268禁止推土机直接推土入沟槽回填,有关规定如下:
(1)无压管道在闭水或闭气试验合格后应及时回填。管道沟槽回填应符合下列规定:沟槽内砖、石、木块等杂物清除干净;沟槽内不得有积水;保持降排水系统正常运行,不得带水回填。
(2)回填作业每层的压实遍数,按压实度要求、压实工具、虚铺厚度和含水量,应经现场试验确定。回填土或其他回填材料运入槽内时不得损伤管道及其接口,并应符合下列规定:
①根据每层虚铺厚度的用量将回填材料运至槽内,且不得在影响压实的范围内堆料;
②管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接扔在管道上;回填其他部位时,应均匀运入槽内,不得集中推入;
③需要拌合的回填材料,应在运入槽内前拌合均匀,不得在槽内拌合。
(3)胶圈接口钢筋混凝土管道沟槽的回填压实作业应符合下列规定:
①回填压实应逐层进行,且不得损伤管道;
②管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm;
③管道基础为土弧基础时,应填实管道支撑角范围内腋角部位;压实时,管道两侧应对称进行,且不得使管道位移或损伤;
④分段回填压实时,相邻段的接槎应呈台阶形,且不得漏夯;
⑤采用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm;
⑥采用压路机、振动压路机等压实机械压实时,其行驶速度不得超过2km/h;
⑦接口工作坑回填时底部凹坑应先回填压实至管底,然后与沟槽同步回填。
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
