某公司中标城市次干道路改建工程标段,道路东西走向,全长973.5m,车行道宽度15m,两边隔离带外人行道各3m;与道路中心线平行且向北,需新建DN800雨水管道950m。新建路面结构:150mm厚砾石砂垫层,350mm厚二灰混合料基层,80mm厚中粒式沥青混凝土,40mm厚SMA改性沥青混凝土面层。
合同规定的开工日期为5月5日,竣工日期为当年9月30日。合同要求施工期间维持半幅交通,工程施工时正值高温多雨季节。

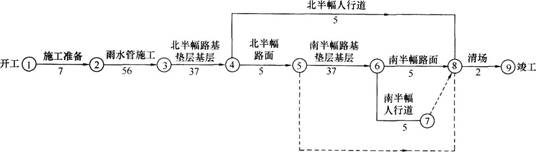

项目部在施工组织设计获得批准后,开始施工。施工组织设计中绘制了总网络计划图如下所示:
图中施工时间中已包含旧路翻挖、砌筑路缘石的施工时间;二灰混合料基层雨期施工施工组织如下:混合料含水量根据气候适当调整,使运到施工现场的混合料接近最佳含水量;关注天气预报,以预防为主。
为保证SMA改性沥青面层施工质量,施工方案要求:摊铺温度不低于160℃,初压开始温度不低于150℃,碾压终了的表面温度不低于90℃;采用振动压路机,由低处向高处碾压,不得用轮胎压路机碾压。
问题:
1.指出本工程总网络图计划中的关键线路。
2.将本工程总网络计划改成横道图形式。
3.根据总网络图,指出可采用流水施工压缩工期的分项工程。
4.给出雨期路基施工的主要措施。
5.补充SMA改性沥青面层碾压施工技术要点。
正确答案及解析
正确答案
解析
1.本工程总网络图计划中的关键线路: 关键线路一;①→②→③→④→⑤→⑥→⑧→⑨
关键线路二;①→②→③→④→⑤→⑥→⑦→⑧→⑨
考点为工程计划管理知识,属于综合应用型考题。
关键线路确定条件:网络中线路所需工时最长的即为关键线路,但是两条最长线路所需工时一样,那么关键线路就有两条。
2.将本工程施工网络计划改为横道图形式,改后见下图:
考点应为工程进度计划表示方法具体应用,属于工程应用型考题。
将工程施工网络图改为横道图,是项目负责人应具备的能力,需要应试人员在简单图示中划出每个分项工程起止时间,注意项目间衔接关系。
常用的表达工程进度计划方法有横道图和网络计划图两种形式。
(1)采用网络图的形式表达单位工程施工进度计划,能充分揭示各项工作之间的相互制约和相互依赖关系,并能明确反映出进度计划中的主要矛盾;可采用计算软件进行计算、优化和调整,使施工进度计划更加科学,也使得进度计划的编制更能满足进度控制工作的要求。
(2)采用横道图的形式表达单位工程、分部工程施工进度计划可比较直观地反映出施工资源的需求及工程持续时间。
3.可以采用流水作业方式压缩工期的分项工程有:雨水管施工,北半幅路基垫层基层施工,南半幅路基垫层基层施工。
考点应为施工流水作业组织知识,属于工程实践型考题。
流水作业施工在工艺上将工程分解为若干个施工过程,按照施工过程可组建专业队(或组),并使其按照流程顺序依次连续地投入到各施工段,完成各个施工过程。施工专业队依次、均衡、连续地完成工程项目的施工全过程,这种流水施工组织方式既能充分利用时间又能充分利用空间,是一种先进有效的作业组织法。流水作业法可保证现场施工的连续性和均衡性,而连续性和均衡性施工组织势必使材料机具可以均衡使用,可以实行专业化施工,为工人提高技术熟练程度以及改进操作方法和模架系列开发创造了有利条件,从而可以节约投资,降低成本;同时专业化施工,有助于保证工程施工质量。
可流水作业施工项目应具备相对固定的工艺、机具、人员等条件,且需要一次、连续作业的分项工程。
4.雨期路基施工的主要措施:
(1)应坚持拌多少,铺多少,压多少、完成多少;
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
考点为雨期城市道路基层施工内容,属于补充型考题,教材有相应内容。这类考题虽然有“主要”限制词,还是应尽可能补充。
除参考答案外,还可参考以下内容进行补充:
(1)在多雨地区,应避免在雨期进行石灰土基层施工;施工石灰稳定中粒土和粗粒土时,应采用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。
(2)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭雨淋。降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。路拌法施工时,应排除下承层表面积水,防止集料过湿。
5.补充SMA改性沥青面层碾压施工技术要点:
(1)振动压路机应紧跟摊铺机,采取高频、低振幅的方式慢速碾压。
(2)防止过度碾压。
考点应为SMA改性沥青面层碾压施工内容,考点属于技术要点类补充型考题。本题背景介绍较少,因此应参照下列内容尽可能补充。
改性沥青混合料除执行普通沥青混合料的压实成型要求外,还应做到:
(1)初压开始温度不低于150℃,碾压终了的表面温度应不低于90℃。
(2)摊铺后应紧跟碾压,保持较短的初压区段,使混合料碾压温度不致降得过低。
(3)宜采用振动压路机或钢筒式压路机碾压,不宜采用轮胎压路机碾压。OGFC混合料宜采用12t以上钢筒式压路机碾压。
(4)振动压实应遵循“紧跟、慢压、高频、低幅”的原则,即紧跟在摊铺机后面,采取高频率、低振幅的方式慢速碾压。这是保证平整度和密实度的关键。压路机碾压速度参照考试用书表1K411041-2的规定,如发现改性沥青SMA混合料高温碾压有推拥现象,应查其级配,且不得采用轮胎压路机碾压,以防混合料受到搓擦挤压上浮,造成构造深度降低或泛油。
(5)碾压改性沥青SMA混合料过程中应密切注意压实度变化.防止过度碾压。
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
