某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
基础桩设计桩径φ800mm,长度35~42m,混凝土强度等级C30,共计900根,施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm;每根桩留置1组混凝土试件;成桩后按总桩数的20%对桩身质量进行检验,监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。
地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制订了后续防控对策。
装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:
标准层装修施工流水节拍参数一览表(时间单位:周)
建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元费用索赔。上述索赔均在要求时限内提出,数据经监理工程师核实无误。
<1> 、指出桩基施工方案中的错误之处,并分别写出相应的正确做法。
<2> 、变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?
<3> 、参照下图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。
<4> 、分别判断施工单位提出的两项费用索赔是否成立,并写出相应理由。
正确答案及解析
正确答案
解析
<1> 、不妥之处一:灌注至桩顶混凝土面超过设计标高500mm。
正确做法:水下灌注时桩顶混凝土面标高至少要比设计标高超灌0.8~1.0m。
不妥之处二:成桩后按总桩数的20%对桩身质量进行检验。
正确做法:对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根。
不妥之处三:水下灌注C30混凝土
正确做法:灌注C35混凝土(或水下混凝土应提高等级)。
<2> 、当变形量发生异常后,第三方监测机构必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案。
当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方:
(1)变形量或变形速率出现异常变化;
(2)周边或开挖面出现塌陷,滑坡情况;
(3)变形量达到或超出预警值;
(4)由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
<3> 、本题需要先将题目给定的表格两次转置,第一次转置的目的:将题目给定的表格转换为横向为施工工序,纵向为施工段;第二次转置的目的:装修工程在实际施工过程中,是从高层到低层的,所以,第一个施工段应该是F16~F20,最后一个施工段应该是F6~F10。调整后的表格如下:
通过利用大差法计算,工序①②和工序②③之间的步距均为5,总工期为5+5+3+6+3=22周。

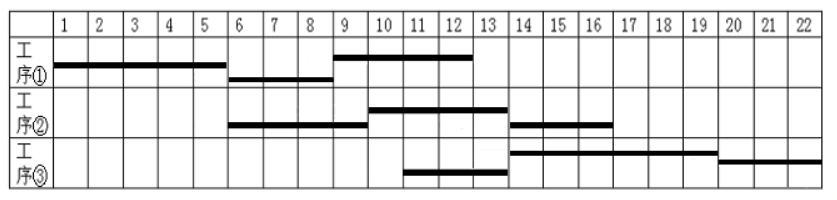

横道图为:(单位:周)
<4> 、索赔一:建设单位采购的材料进场复检结果不合格,施工单位提出费用索赔8万元成立。
理由:这是属于建设单位的责任,发包人未按照约定的时间和要求提供原材料,设备,场地,资金,技术资料的,承包人可以顺延工程日期,且在索赔时限内,因此有权要求赔偿停工,窝工等损失。
索赔二:施工单位对剥离检验及恢复发生的费用索赔4万元成立。
理由:无论何时甲方提出对工程部位进行剥离检验的要求时,乙方应按要求进行剥露,若剥露检查无问题,且在索赔时限内,因此施工方因此产生的费用损失可以索赔。
包含此试题的试卷
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
