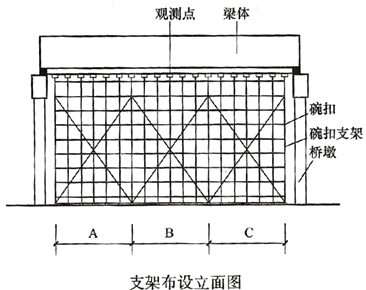

某跨度12×40m现浇预应力钢筋混凝土简支梁桥,后张法施工,工程造价1.2亿元。施工单位D采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。施工单位将支架搭设和拆除作业劳务分包E公司。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架基础和支架分别进行了堆沙袋预压。项目部编制的支架预压方案如下:
(1)支架基础预压荷载为梁自重的1.1倍,并沿跨纵向每隔1/4跨径布置1个标高观测点。
(2)支架预压按预压单元分级加载,不小于2级。2级加载依次宜为单元内预压荷载值的60%、100%。
(3)纵向加载时,从砼结构跨中开始向支点处对称布载;当横向加载时,从砼结构两侧向中心线对称布载。
(4)每级加载完成后,应先停止下一级加载,并应每间隔12h对支架沉降量进行一次监测。
(5)当支架顶部监测点12h的沉降量平均值小于1mm时,可进行下一级加载。
施工中发生如下事件:
事件1:进行分级预压,100%预压荷时观观测点预压前标高为185.756米,预压后测点标高为185.701米。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725米。跨中底板的设计标高为185.956米。
事件2:项目部安全员进行了安全检查,对查出的安全隐患做到“五定”,即定整改责任人、整改完成人、整改验收人。
事件3:2018年6月1日生产的水泥,有出厂质量合格证书和进场检验报告,2018年9月5日使用时监理要求重新检验。
事件4:施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有D单位项目经理、项目技术负责人、专职安全管理人员。施工单位要求项目部整改。
【问题】
1.请逐项指出支架预压实施方案是否错误,错误的请改正。
2.计算事件1中梁自重和施工荷载作用下的弹性变形(保留小数点后三位)
3.写出架设本桥所需要的特殊工种。
4.补充事件2中安全隐患的整改内容。
5.事件3中监理工程师的作法是否正确?说明理由。
6.事件4中,项目安全生产领导小组还应有哪些人员(分单位列出)?
正确答案及解析
正确答案
解析
1.(1)错误,预压荷载应为砼结构恒载与模板重量之和的1.1倍。
(2)错误,支架预压不小于3级。3级加载依次宜为单元内预压荷载值的60%、80%、100%。
(3)错误。当横向加载时,从混凝土结构中心线向两侧对称布载。
(4)正确。
(5)错误,当支架顶部监测点12h的沉降量平均值小于2mm时,可进行下一级加载。
2.185.725-185.701=0.024m
3.架子工、起重机司机、司索工(起重工)、信号工、电焊工、电工。
4.整改措施;整改时间。
5.正确。水泥超过3个月需经重新检验合格方可使用。
6.E公司:项目经理、技术负责人和专职安全生产管理人员。
你可能感兴趣的试题
某安装单位中标一综合机电总承包安装工程,合同造价3000 万元,项目施工内容包括:
净化空调系统(洁净度等级为N7)、储罐安装等。合同工期12 个月,2014 年8 月5 日开工。
安装单位在施工前,对并联水泵出口接管图纸进行了施工优化,其中水平主管和立管的接管方式如下:
在空调系统调试中,安装单位发现风管在系统启动时产品颤动且有噪声,经查是风管制作原因导致,安装单位采取相应措施处理后系统恢复正常。风管连接时,安装单位采用S 形插条连接,安装完毕后进行漏风量检测,漏风量严重超标。监理单位要求安装单位整改。
安装单位的技术人员对储罐的罐底焊缝采用真空箱法进行严密性试验,并对罐壁采用充水方式进行强度及严密性试验。
该工程在2015 年8 月5 日竣工验收,建设单位在2017 年8 月26 日发现空调不制冷后要求安装单位进行质量保修。
问题:
1.并联水泵出口水平主管与立管的接管方式是否正确?说明理由。画出正确的接管示意图(单线图)。
2.此工程的风管系统属于何种压力等级?分析造成风管颤动及噪声的制作原因。
3.分析风管漏风量严重超标的原因,应如何整改。
4.真空箱法的试验最低负压值是多少?简述罐壁的强度及严密性试验充水方法和合格标准。
5.安装单位是否应对空调系统进行质量保修?说明理由。写出该空调工程质保期的结束时间。
- 查看答案
某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,编制了施工进度计划如表1。
表1施工进度计划
在计划实施过程中,电气安装滞后10天,调试滞后3天。
A公司在设备采购时,在性价比方面对制造厂商进行了咨询,从中选择了备选厂商,进行了邀请招标。
在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。
整个工程施工完毕后,经过中间交接,建设单位组织了联动试运行,生产线各项指标均达到要求。
问题:
1.根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。
2.在选择供应商时,应考虑哪些因素?
3.制氧机在固定后,应如何与管道连接?
4.联动试运行生产线应达到什么要求?
- 查看答案
工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写。
-
- A.建设单位
- B.监理单位
- C.设计单位
- D.施工单位
- 查看答案
A 公司承接某机电安装工程,工程内容有:冷水机组、配电柜、水泵等设备的安装和冷水管道、电缆排管及电缆施工。施工中发生了如下事件:
事件1:班组领料时,材料员按照材料计划进行发料,并在管端进行了涂色标记,但由于施工班组管理不善,在使用时还是发生了混料现象,不得不重新进行检验。
事件2:由于冷水管道有些采用国外进口材料,A 公司此前从没有遇到过,由于工期较紧,项目部抽调2 名技术较好的焊工进行相应练习后,就进行管道施焊。
事件3:由于本工程所使用的都是低压电缆,A 公司在使用前进行了封端密封试验,施工后进行了相关试验,确保电缆施工质量符合要求。
事件4:质检员在进行检查时,发现冷冻水泵进出管道布置如图1 所示,遂要求施工班组进行整改。
【问题】:
1.材料混料问题出现在哪个环节,为什么?
2.冷水管道焊接的做法是否正确,应如何进行?
3.电缆封端严密性试验的方法是什么?电缆还应做哪些试验?
4.说明正确的接管形式,请画出正确的接管示意图?
- 查看答案
某水泥厂新建一条日产5000t新型干法水泥生产线,其中机电安装工程以GC模式进行了公开招标,共有A、B、C、D、E五家公司参与投标。评标委员会由6人组成,其中有建设单位邀请的4名经济技术专家和2名建设单位代表,在评标过程中,由于A公司为私营企业,评标委员会要求A公司如果中标需多交10%的质量保证金,A公司提出抗议,但未被采纳。B公司认真研究了招标文件,在施工组织设计编制中,重点描述了企业信誉、施工装备、技术水平等自身优势,争取对评标人员有较大的吸引力,但优点不够突出,最终由准备更加充分的C公司中标。生产线变电设备使用油浸式变压器,由于变压器本身较重,运输时变压器内未充绝缘油,开箱检查时发现变压器内部潮湿,绝缘电阻值达不到要求,后经干燥处理达到了设计要求。C公司经二次搬运、吊装、就位、吊芯检查及干燥等工作后,对其绕组连同套管一起的直流电阻测量、极性和组别测量等进行了多项试验。并顺利完成安装任务。粉末设备使用的φ2.2m×7m球磨机重30t,项目部根据现场情况编制了详细的安全专项吊装方案。吊装方案拟采用两台50t汽车吊抬吊,根据现场情况和起重机的特性曲线,选择了合适的起重机。破碎机的动力设备使用30KW交流异步电动机,电机安装完成后,进行单机试运行,发现电机噪声较大,后经检查发现有2组垫铁在设备运转后被振松动,与设备接触不良造成。后经技术处理,运转正常。所有电气和设备安装调试完成后,由建设单位组织相关单位进行了试运行,顺利通过验收。
【问题】
1.指出本案例中评标委员会的构成存在哪些问题?A公司提出的抗议是否合理?说明理由。
2.案例中油浸式变压器运输时应采取的特定措施有哪些?变压器交接时还应进行哪些试验?
3.简述流动式起重机特性曲线的含义。
4.针对本案例中的垫铁松动可以采取哪些措施?影响电机安装精度的因素还有哪些?
- 查看答案
