案例二
某煤矿一主要运输大巷,采用锚杆喷射混凝土支护,设计锚杆的间排距为800mm*800mm,锚杆抗拔力70KN,喷射混凝土的强度等级为C20,厚度120mm。

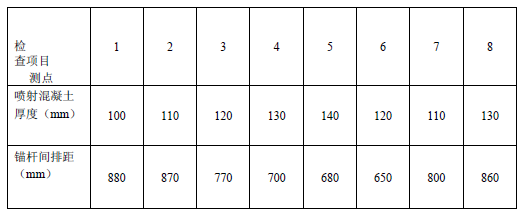

施工过程中某检查点A的质量检测结果如表所示。
该巷道在3月份验收时分析检查结果发现,喷射混凝土强度不合格出现2次,厚度不合格出现3次,平整度不合格出现20次,锚杆抗拔力不合格出现5次,锚杆间排距不合格出现12次,巷道断面尺寸不合格出现8次。施工单位在进行施工质量总结分析时还发现,喷射混凝土用水泥、骨料和添加剂无质量问题,但是喷射混凝土用量大大超过定额。
问题:
1、该工程喷射混凝土支护厚度和锚杆间排距的施工质量合格标准是什么?
2、分析说明检查点A的喷射混凝土厚度和锚杆间排距施工质量是否合格?
3、依据排列图法,具体说明影响该工程质量的主要因素和次要因素。
4、喷射混凝土用来大大超过定额可能存在的原因有哪些?
正确答案及解析
正确答案
解析
二、
1、混凝土厚度不低于设计值90%,,即不低于108mm,锚杆间排距为设计值上下浮动+-100mm
2、厚度及间距均不合格,不合格测点数超过总测点数的10%。
3、画出排列图表格,结论:主要因素:平整度 锚杆间距断面尺寸;次要因素:抗拔力
4、
1、施工人员操作不规范,回弹率较高;
2、喷射厚度不符合要求;
3、巷道成型差,断面尺寸超过规定。
4、配合比不符合要求。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
