案例一

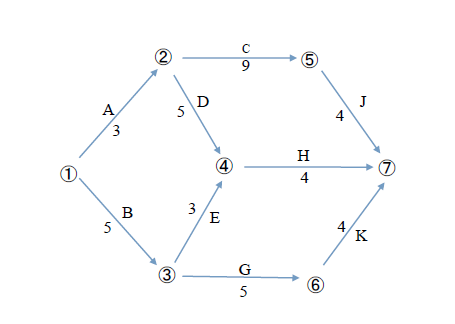

某施工单位承担一矿井采区巷道的施工任务,建设单位要求的工期为15个月,施工单位根据矿井采区巷道的关系,编制了采区巷道施工网络进度计划,并组织安排了四个施工队伍进行施工,各施工队伍的施工内容分别为:甲队A、C、J;乙队B、G、K;丙队D、H;丁队E。
监理单位在审查施工单位进度计划时发现其施工单位安排不合理,建议只安排3个施工队伍,将丁队的施工任务交由丙队去完成,施工单位通过研究,采纳了监理的意见。
在工程实施过程中,乙队在进行G工程施工时,遇到了地质资料未注明的含水地层,工作面发生了突水事故,处理该事故延误工期2个月,增加施工成本50万元,施工单位据此及时提交了相关的索赔申请。在工程进行到第12个月末时检查发现,甲队施工进度超前,C工程已完成,且J工程已经施工1个月;乙队因遇含水地层施工进度拖延,G工程刚完工,K工程尚未开始;丙队施工进度正常。
问题:
1、施工单位编制的原网络进度计划的计算工期是多少?为确保工期,施工中应重点控制哪些工程?
2、针对监理单位的建议,施工单位应如何调整丙队的施工任务安排?
3、针对G工程施工中出现的突水事故,说明施工单位可获得索赔的具体内容及理由。
4、乙队施工进度发生拖延后,如果施工速度不变,考虑K工程可安排对头掘进,则应该如何安排才能确保建设单位的施工工期要求。
正确答案及解析
正确答案
解析
一、工期15天,关键工作ACJ,工作安排DEA,索赔工期1个月,费用50万。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
