题目详情

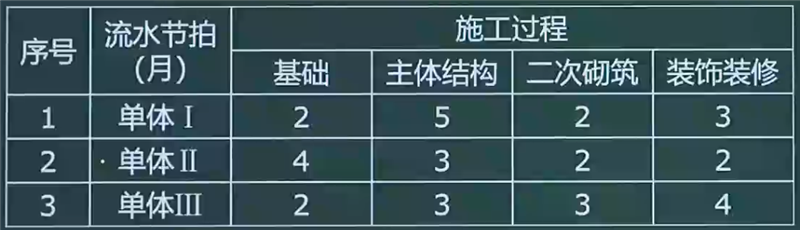

某群体工程由三个独立的单体建筑组成,每个单体均有如下四个施工过程:基础、主体结构、二次砌筑、装饰装修。现拟考虑以每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。各单体结构形式、工程体量设计均不同,根据施工产量定额计算出三个单体各施工过程所需施工时间如下表所示。

二建建筑工程实务,章节练习,二建建筑工程实务

各施工过程间无时间间隔,前一施工过程完成后,后一施工过程依次接续施工。

三个单体建筑的施工先后顺序没有限制,建设单位要求施工单位策划好三个单体的施工先后顺序,以总工期最短的方案组织施工。

问题:

1.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,计算流水施工的总工期。

2.分析并写出总工期最短时,三个单体的施工先后顺序。

3.绘制总工期最短方案的流水施工进度计划。

正确答案及解析

正确答案
解析

1.三个单体的施工顺序为Ⅰ→Ⅱ→Ⅲ时,各施工过程之间的流水步距如下

(1)各施工过程流水节拍的累加数列:

①基础:2、6、8

②主体结构:5、8、11

③二次砌筑:2、4、7

④装饰装修:3、5、9

(2)错位相减,取最大值的流水步距:

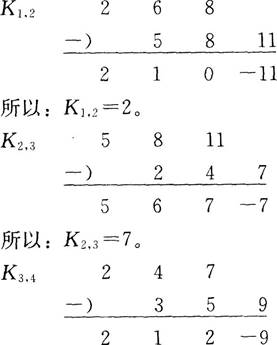

二建建筑工程实务,章节练习,二建建筑工程实务

所以:K3,4=2。

(3)流水施工总工期:

T=(2+7+2)+(3+2+4)=20月。

2.三个单体可能的施工先后顺序有如下六种,Ⅰ→Ⅱ→Ⅲ;Ⅰ→Ⅲ→Ⅱ;Ⅱ→Ⅰ→Ⅲ;Ⅱ→Ⅲ→Ⅰ;Ⅲ→Ⅰ→Ⅱ;Ⅲ→Ⅱ→Ⅰ。

分别计算每一种施工组织先后顺序情况下的工期:

(1)顺序一:Ⅰ→Ⅱ→Ⅲ

K1-2=2;K2-3=7;K3-4=2;则工期T1=(3+2+4)+2+7+2=20月。

(2)顺序二:Ⅰ→Ⅲ→Ⅱ

K1-2=2;K2-3=6;K3-4=2;则工期T1=(3+4+2)+2+6+2=19月。

(3)顺序三:Ⅱ→Ⅰ→Ⅲ

K1-2=4;K2-3=7;K3-4=2;则工期T1=(2+3+4)+4+7+2=22月。

(4)顺序四:Ⅱ→Ⅲ→Ⅰ

K1-2=4;K2-3=6;K3-4=3;则工期T1=(2+4+3)+4+6+3=22月。

(5)顺序五:Ⅲ→Ⅰ→Ⅱ

K1-2=2;K2-3=6;K3-4=3;则工期T1=(4+3+2)+2+6+3=20月。

(6)顺序六:Ⅲ→Ⅱ→Ⅰ

K1-2=3;K2-3=6;K3-4=3;则工期T1=(4+2+3)+3+6+3=21月。

由此可见,总工期19个月时工期最短。这种情况下,三个单体建筑的施工先后顺序为:Ⅰ→Ⅲ→Ⅱ。

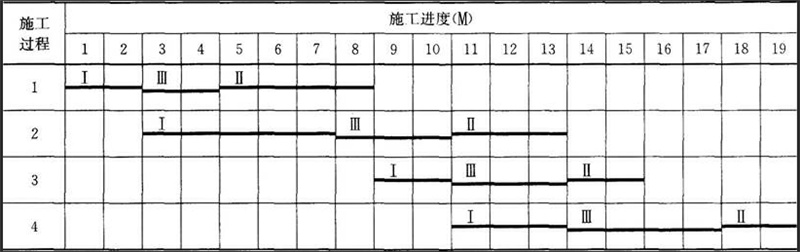

3.绘制总工期最短方案(施工先后顺序:单体Ⅰ→单体Ⅲ→单体Ⅱ)的流水施工进度计划如下:

二建建筑工程实务,章节练习,二建建筑工程实务

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
