题目详情

某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d才能进入下道工序。为了尽早完工,经过技术攻关,实现了施工过程乙在施工过程甲完成之前1d提前进入施工。

各施工段的流水节拍

二建建筑工程实务,章节练习,二建建筑工程实务

问题:

1.流水施工的常用组织形式有哪些。

2.该工程应采用何种流水施工组织形式。

3.计算各施工过程间的流水步距和总工期。

4.试编制该工程流水施工计划图。

正确答案及解析

正确答案
解析

1.流水施工的常用组织形式有:

(1)等节奏流水施工;

(2)异节奏流水施工;

(3)无节奏流水施工。

2.根据工程特点,该工程只能组织无节奏流水施工。

3.求各施工过程之间的流水步距:

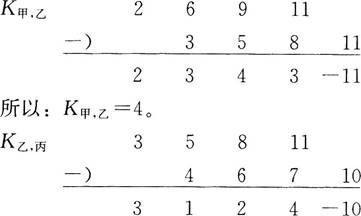

(1)各施工过程流水节拍的累加数列

甲:2、6、9、11

乙:3、5、8、11

丙:4、6、7、10

(2)错位相减,取最大值的流水步距

二建建筑工程实务,章节练习,二建建筑工程实务

所以:K乙,丙=4。

(3)总工期

T=∑Kj,j+1+∑Z+∑G+tn-∑C=(4+4)+(4+2+1+3)+2-1=19d。

4.流水施工计划图如下所示:

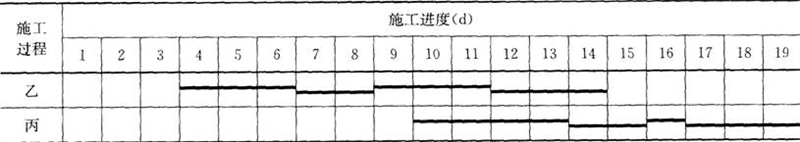

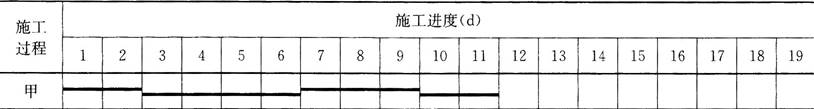

无节奏流水施工计划图

二建建筑工程实务,章节练习,二建建筑工程实务

二建建筑工程实务,章节练习,二建建筑工程实务
