题目详情

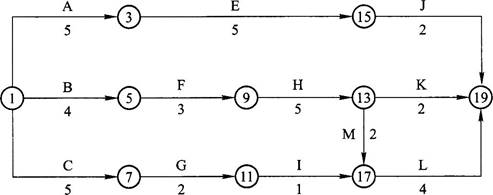

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:

二建建筑工程实务,章节练习,二建建筑工程实务

由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。

工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。

问题:

1.绘出调整后的网络进度计划图。

2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。

3.为减少机械闲置,工作C应如何安排?并说明理由。

4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。

正确答案及解析

正确答案
解析

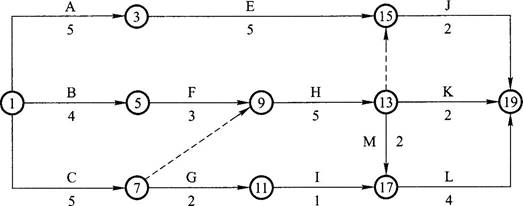

1.调整后的网络进度计划如下图所示:

二建建筑工程实务,章节练习,二建建筑工程实务

2.起重机械在现场闲置2个月。

理由:

(1)如果各项工作均按最早时间开始,工作C最早完成时间为5月末,工作H最早开始时间为7月末(即8月初),则工作C与工作H之间机械闲置2个月;

(2)工作H的最早完成时间是12月,工作J最早开始时间为第12个月,则工作H与工作J之间机械不闲置;

所以,该起重吊装机械在现场共闲置2个月。

3.为了减少机械闲置时间,工作C的开始时间滞后2个月开始。

理由:工作C与工作H之间机械闲置2个月;工作H与工作J之间机械不闲置,故把工作C开始时间滞后2个月,则机械可连续使用,无闲置时间。

4.施工单位向建设单位索赔赶工费3万元不成立。

工作I总时差为6个月,停工待图2个月后开始施工,仍不影响总工期,工作I不需要赶工也能按原合同工期完工,故施工单位关于I工作赶工费3万元的索赔不成立。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
