某工程基础底板施工,合同约定工期50天,项目经理部根据业主提供的电子版图纸编制了施工进度计划(如图1)。底板施工暂未考虑流水施工。

图1 施工进度计划图

二建建筑工程实务,章节练习,二建建筑工程实务真题

在施工准备及施工过程中,发生了如下事件:

事件一:公司在审批该施工进度计划(横道图)时提出,计划未考虑工序B与C,工序D与F之间的技术间歇(养护)时间,要求项目经理部修改。两处工序技术间歇(养护)均为2天,项目经理部按要求调整了进度计划,经监理批准后实施。

事件二:施工单位采购的防水材料进场抽样复试不合格,致使工序C比调整后的计划开始时间延后3天。因业主未按时提供正式图纸,致使工序E在6月11日才开始。

事件三:基于安全考虑,建设单位要求仍按原合同约定的时间完成底板施工。为此,施工单位采取调整劳动力计划、增加劳动力等措施,在15天内完成了2700吨钢筋制作(工效为4.5吨/每人·工作日)。

【1】 、在答题卡上绘制事件一中调整后的施工进度计划网络图(双代号),并用双线表示出关键线路。

【2】 、考虑事件一、二的影响,计算总工期(假定各工序持续时间不变),如果钢筋制作、钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期将变为多少天?是否满足原合同约定的工期?

【3】 、计算事件三钢筋制作的劳动力投入量,编制劳动力需求计划时,需要考虑哪些参数?

【4】 、根据本案例的施工过程,总承包单位依法可以进行哪些专业分包和劳务分包?

正确答案及解析

正确答案
解析

【1】 、二建建筑工程实务,章节练习,二建建筑工程实务真题

【2】 、(1)考虑事件一、二的影响,总工期55天。

二建建筑工程实务,章节练习,二建建筑工程实务真题

(2)如果钢筋制作、钢筋绑扎及混凝土浇筑按两个流水段组织等节拍流水施工,其总工期最短变为49.5天。能满足原合同约定50天的工期。

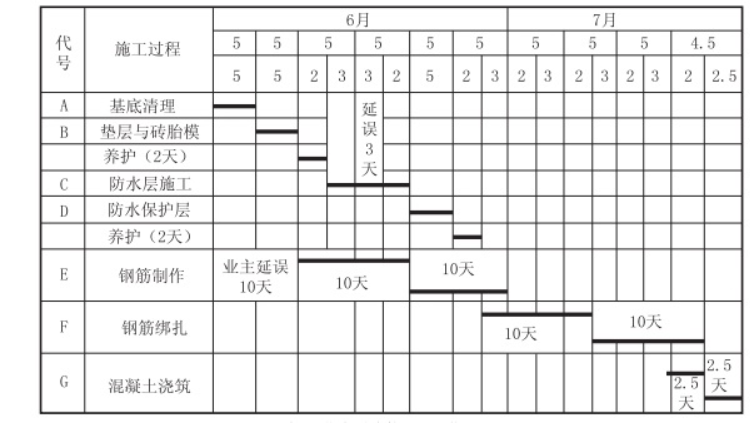

将E、F、G三个工作划分为两个施工段,那么三个工序的每个施工段的持续时间为10、10、2.5,利用大差法计算,KEF=10天,KFG=17.5天,所有横道图调整后的横道图如下所示:

二建建筑工程实务,章节练习,二建建筑工程实务真题

【3】 、事件三中劳动力投入量为:2700/(15×4.5)=40人。

编制劳动力需要量计划时,需要考虑的参数:工程量、劳动投入量、持续时间、班次、劳动效率、每班工作时间。

【4】 、(1)专业分包:防水工程,地基基础工程;

(2)劳务分包:模板工程,钢筋制作绑扎,混凝土浇筑,垫层和胎模。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案

相关题库更多 +
