某综合楼工程,地下三层,地上二十层,总建筑面积68000m2,地基基础设计等级为甲级,灌注桩筏板基础,现浇钢筋混凝土框架剪力墙结构,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201)签订了施工合同,约定竣工时需向建设单位移交变形测量报告,部分主要材料由建设单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
基础桩设计桩径φ800mm,长度35~42m,混凝土强度等级C30,共计900根,施工单位编制的桩基施工方案中列明:采用泥浆护壁成孔、导管法水下灌注C30混凝土;灌注时桩顶混凝土面超过设计标高500mm;每根桩留置1组混凝土试件;成桩后按总桩数的20%对桩身质量进行检验,监理工程师审查时认为方案存在错误,要求施工单位改正后重新上报。
地下结构施工过程中,测量单位按变形测量方案实施监测时,发现基坑周边地表出现明显裂缝,立即将此异常情况报告给施工单位。施工单位立即要求测量单位及时采取相应的监测措施,并根据观测数据制订了后续防控对策。

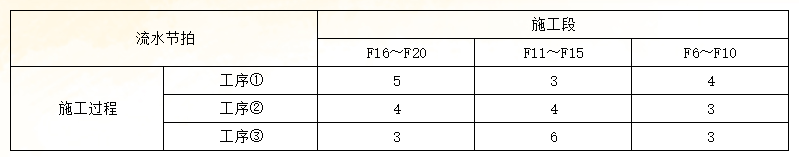

装修施工单位将地上标准层(F6~F20)划分为三个施工段组织流水施工,各施工段上均包含三个施工工序,其流水节拍如下表所示:
标准层装修施工流水节拍参数一览表(时间单位:周)
建设单位采购的材料进场复检结果不合格,监理工程师要求退场;因停工待料导致窝工,施工单位提出8万元费用索赔。材料重新进场施工完毕后,监理验收通过;由于该部位的特殊性,建设单位要求进行剥离检验,检验结果符合要求;剥离检验及恢复共发生费用4万元,施工单位提出4万元费用索赔。上述索赔均在要求时限内提出,数据经监理工程师核实无误。
【1】 、指出桩基施工方案中的错误之处,并分别写出相应的正确做法。
【2】 、变形测量发现异常情况后,第三方测量单位应及时采取哪些措施?针对变形测量,除基坑周边地表出现明显裂缝外,还有哪些异常情况也应立即报告委托方?
【3】 、参照下图示,在答题卡上相应位置绘制标准层装修的流水施工横道图。
【4】 、分别判断施工单位提出的两项费用索赔是否成立,并写出相应理由。
正确答案及解析
正确答案
解析
1、不妥之处一:灌注至桩顶混凝土面超过设计标高500mm。
正确做法:水下灌注时桩顶混凝土面标高至少要比设计标高超灌0.8~1.0m。
不妥之处二:成桩后按总桩数的20%对桩身质量进行检验。
正确做法:对设计等级为甲级或地质条件复杂,成桩质量可靠性低的灌注桩,抽检数量不应少于总数的30%,且不应少于20根。
不妥之处三:水下灌注C30混凝土
正确做法:灌注C35混凝土(或水下混凝土应提高等级)。
(教材已调整相关内容)
不妥之处一应改为“超灌1m以上”
不妥之处二应改为“工程桩应进行承载力检验。设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,检验桩数不应少于总桩数的1%,且不应少于3根”,工程桩应进行桩身完整性检验。抽检数量不应少于总桩数的20%,且不应少于10根。每根柱子承台下的桩抽检数量不应少于1根。”
2、
当变形量发生异常后,第三方监测机构必须立即报告委托方,同时应及时增加观测次数或调整变形测量方案。
当建筑变形观测过程中发生下列情况之一时,必须立即报告委托方:
(1)变形量或变形速率出现异常变化;
(2)周边或开挖面出现塌陷,滑坡情况;
(3)变形量达到或超出预警值;
(4)由于地震、暴雨、冻融等自然灾害引起的其他异常变形情况。
3、

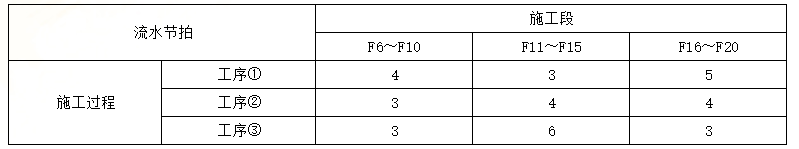

本题需要先将题目给定的表格一次转置,调整后的表格如下:
差法求流水步距:
(1)累加数列
工序①:4 7 12
工序②:3 7 11
工序③:3 9 12
(2)错位相减
工序①:4 7 12
工序②: 3 7 11
工序③: 3 9 12
(3)取大值
K①②=max{4,4,5}=5
K②③=max{3,4,2}=4
4、
索赔一:建设单位采购的材料进场复检结果不合格,施工单位提出费用索赔8万元成立。
理由:这是属于建设单位的责任,发包人未按照约定的时间和要求提供原材料,设备,场地,资金,技术资料的,承包人可以顺延工程日期,且在索赔时限内,因此有权要求赔偿停工,窝工等损失。
索赔二:施工单位对剥离检验及恢复发生的费用索赔4万元成立。
理由:无论何时甲方提出对工程部位进行剥离检验的要求时,乙方应按要求进行剥露,若剥露检查无问题,且在索赔时限内,因此施工方因此产生的费用损失可以索赔。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
