题目详情

中部某省拟修建一大型水库,其开发任务以防洪为主,兼顾发电。该水利枢纽目前正开展可行性研究,主要设计方案及参数如下:

  隧洞岩石注水试验透水率为8~10Lu,设计采用自上而下灌浆法固结灌浆防渗,固结灌浆钻孔总进尺3500m,坝基为IX~X

级岩石层,灌浆总量4000m,本隧洞高度6m,钻机钻灌浆孔与水平夹角为80°。

  有关基础价格及费率如下:

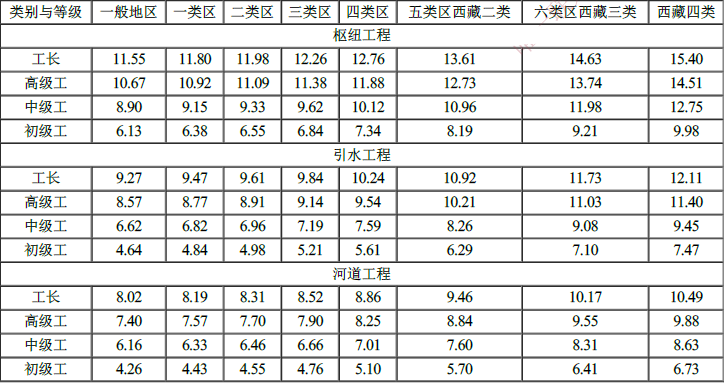

  (1)人工预算单价。该工程所在地属于二类地区,人工预算单价计算标准参考见表3-9-1。

  (2)材料预算价格见表3-9-2。其中,水泥基价255元/t。

  (3)施工机械台时费见表3-9-3。

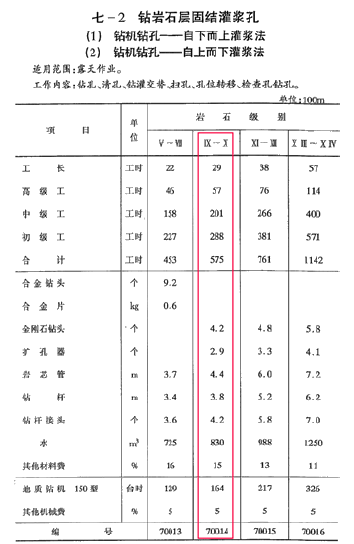

表3-9-1 人工预算单价计算标准表

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

问题1:钻孔单价计算,套用定额70014的理由为:采用<自上而下>灌浆法固结灌浆防渗,本隧洞高度6m高度调值,钻机钻灌浆孔与水平夹角为80°角度调值。

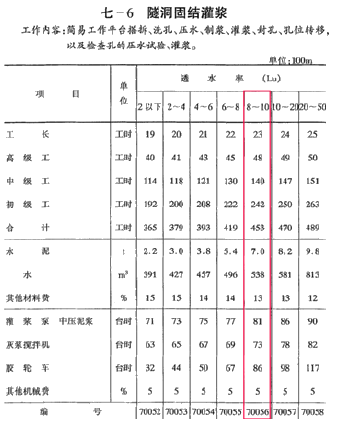

 问题2:灌浆单价,钻孔单价计算,套用定额70056的理由为:隧洞岩石注水试验透水率为8~10Lu。

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

正确答案及解析

正确答案
解析

问题1:

  (1)该工程为枢纽工程,所在地为二类地区,根据人工预算单价计算标准表,计算人工费。其中,定额数量根据表3-9-5、表3-9-6中相关要求进行调整。

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

 工长:(29×1.05高度×1.02角度)×11.98=372.10(元)

  高级工:(57×1.05×1.02)×11.09=677.04(元)

  中级工:(201×1.05×1.02)×9.33=2008.47(元)

  初级工:(288×1.05×1.02)×6.55=2020.35(元)

  人工费=372.10+677.04+2008.47+2020.35=5077.96(元)

  (2)根据材料预算价格表,计算材料费。其中,定额数量根据表3-9-5、表3-9-6中相关要求进行调整

  金刚石钻头:(4.20×1.02角度)×450=1926.00(元)(注意调整,是部分材料调值)

  扩孔器:2.90×448=1299.20(元)

  岩芯管:(4.40×1.02角度)×77.67=348.74(元)(注意调整,是部分材料调值)

  钻杆:3.80×194.17=737.85(元)

  钻杆接头:4.20×15.05=63.21(元)

  水:830×0.54=448.20(元)

  其他材料费:15%×(1926.00+1299.20+348.74+ 737.85+ 63.21+448.20)=723.48(元)

  材料费=1926.00+1299.20+348.74 +737.85+63.21 +448.20 +723.48=5546.68(元)

  (3)根据施工机械台时费表,计算机械费。其中,定额数量根据表 3-9-5、表3-9-6中相关要求进行调整。

  地质钻机150型:(164×1.05高度×1.02角度)×49.31= 8660.81(元)

  其他机械费:5%×8660.81=433.04(元)(注意不得调整)

  机械费合计:8660.81+433.04=9093.85(元)

  (4)基本直接费:5077.96+5565.77+ 9093.85=19737.58(元)

  (5)其他直接费:7.00%×19737.58=1381.63(元)

  (6)直接费:19737.58+1381.63=21119.21(元)

  (7)枢纽工程,固结灌浆钻孔属于钻孔灌浆工程,间接费费率取10.5%。

  10.50%×21119.21=2217.52(元)

  (8)利润:7.00%×(21119.21+2217.52)=1633.57(元)

  (9)税金:9.00%×(21119.21+2217.52+ 1633.57)=2247.33(元)

  (10)费用合计:21119.21+2217.52+ 1633.57 +2247.33=27217.63(元)

  (11)钻孔单价。

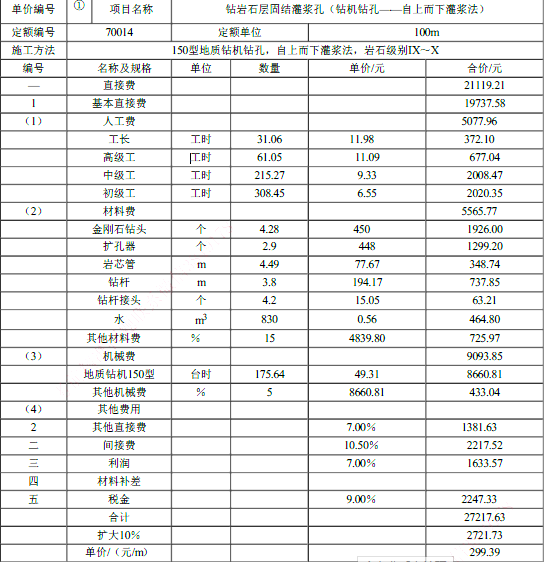

  可研阶段扩大10%,27217.63×(1+10%)÷100=299.39(元/m)见表3-9-9。

表3-9-9 建筑工程单价表

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

问题2:

 (1)枢纽工程,二类地区,据人工计算标准表,计算人工费。

  工长:23×11.98=275.54(元)

  高级工:48×11.09=532.32(元)

  中级工:140×9.33=1306.20(元)

  初级工:242×6.55=1585.10(元)

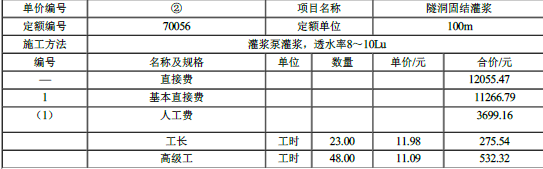

  人工费=275.54+532.32+1306.20+1585.10=3699.16(元)

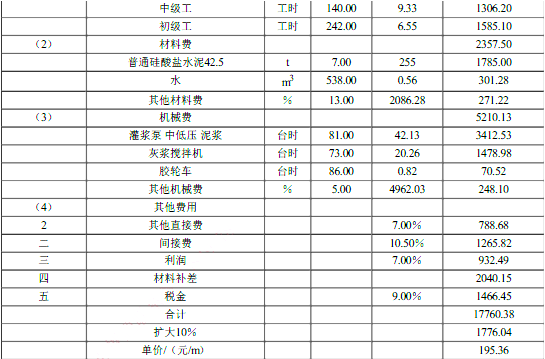

  (2)根据材料预算价格表,计算材料费。

  普通硅酸盐42.5水泥 :7×255=1785.00(元)

  水:538×0.56=301.28(元)

  其他材料费 13%×(1785.00+301.28)=271.22(元)

  材料费合计:1785.00+301.28+271.22=2357.50(元)

  (3)根据施工机械台时费表,计算机械费。

  灌浆泵 中低压 泥浆:81×42.13=3412.53(元)

  灰浆搅拌机:73×20.26=1478.98(元)

  胶轮车:86×0.82=70.52(元)

  其他机械费5%×(3412.53+ 1478.98+70.52)=248.10(元)

  机械费:3412.53+ 1478.98+70.52+248.10=5210.13(元)

  (4)基本直接费:3699.16+2357.50+ 5210.13=11266.79(元)

  (5)其他直接费:7.00%×11266.79=788.68(元)

  (6)直接费:11266.79+788.68=12055.47(元)

  (7)间接费= 10.50%×12055.47= 1265.82(元)

  (8)利润:7.00%×(12055.47+1265.82)=932.49(元)

  (9)根据材料预算价格表,计算材料补差。

  普通硅酸盐水泥42.5 补差:7×(546.45-255)=2040.15(元)

  (10)税金 9.00%×(12055.47+1265.82+932.49 +2040.15)=1466.45(元)

  (11)费用合计 12055.47+1265.82+932.49+ 2040.15+1466.45 =17760.38(元)

  (12)固结灌浆单价。可研阶段扩大系数为10%,计算固结灌浆单价:17760.381×(1+10%)÷100=195.36(元/m)

  综上,建筑工程单价表见表3-9-10。

表3-9-10 建筑工程单价表

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

 问题3:答案

  根据问题1、问题2中计算出的单价,可知

  钻孔工程投资:(3500米固结灌浆钻孔总进尺×299.39)÷10000 =104.79(万元)

  固结灌浆投资:(4000米灌浆总量×195.36)÷10000 =78.14(万元)

  本工程中投资为 104.79+78.14=182.93(万元)。

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering协议是工程建设参与各方共同签署的协议
  • B.Partnering协议是工程合同文件的组成部分
  • C.Partnering模式需要工程建设参与各方高层管理者的参与
  • D.Partnering模式强调资源共享和风险分担
  • E.Partnering模式可以独立于其他承包模式而存在
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租.出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
