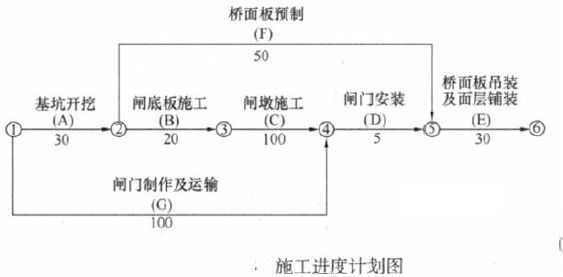

某新建水闸工程的部分工程经监理单位批准的施工进度计划如图所示(单位:d)。

合同约定:工期提前奖金标准为20000元/d,逾期完工违约金标准为20000元/d。

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

施工中发生如下事件:

事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34d。

事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26d。

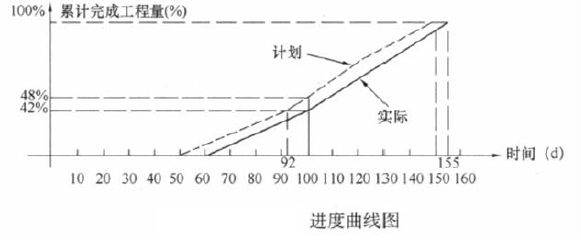

事件3:在C工作中,承包人采取赶工措施,进度曲线如图所示。

工程造价案例分析(水利),章节练习,水利工程造价案例分析黑钻

事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。

<1>.计算计划总工期,指出关键线路。

<2>.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。

<3>.根据事件3,指出C工作的实际工作持续时间;说明第100天末时C工作实际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务?

<4>.综合上述事件,计算实际总工期;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。

正确答案及解析

正确答案
解析

<1>.关键线路:A→B→C→D→E;工期:185d。

<2>.事件1,责任方发包人,A是关键工作,影响计划总工期4d。

事件2,责任方是承包人,B是关键工作,影响计划总工期6d。

事件4,责任方是发包人,G是非关键工作,总时差50d,延误53天,影响计划总工期3d。

<3>.C工作实际用的时间155-60=95d,第100天时C工作实际比计划拖延6%(48%-42%),第100天完成了2d的赶工任务。

<4>.实际总工期185+4+6-5=190d。实际工期比计划工期拖延5d,其中有4d是发包人的责任,所以承包人需支付给发包人逾期完工违约20000元。

你可能感兴趣的试题

单选题

根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。

  • A.受自然环境限制只有少量潜在投标人
  • B.需要采用不可替代的专利或者专有技术
  • C.招标费用占项目合同金额的比例过大
  • D.因技术复杂只有少量潜在投标人
查看答案
多选题

建设工程项目采用Partnering模式的特点有( )。

  • A.Partnering协议是工程建设参与各方共同签署的协议
  • B.Partnering协议是工程合同文件的组成部分
  • C.Partnering模式需要工程建设参与各方高层管理者的参与
  • D.Partnering模式强调资源共享和风险分担
  • E.Partnering模式可以独立于其他承包模式而存在
查看答案
单选题

根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。

  • A.跨地区承接业务不备案的
  • B.出租.出借资质证书的
  • C.设立分支机构未备案的
  • D.提供虚假材料申请资质的
查看答案
单选题

关于Partnering模式的说法,正确的是( )。

  • A.Partnering协议是业主与承包商之间的协议
  • B.Partnering模式是一种独立存在的承发包模式
  • C.Partnering模式特别强调工程参建各方基层人员的参与
  • D.Partnering协议不是法律意义上的合同
查看答案
单选题

下列工程中,属于分部工程的是( )

  • A.既有工厂的车间扩建工程
  • B.工业车间的设备安装工程
  • C.房屋建筑的装饰装修工程
  • D.基础工程中的土方开挖工程
查看答案

相关题库更多 +
