某照明系统如图6-Ⅲ-1,工程相关定额费用和清单编码如表6-Ⅲ-1、表6-Ⅲ-2。
接地母线附加长度为3.9%。

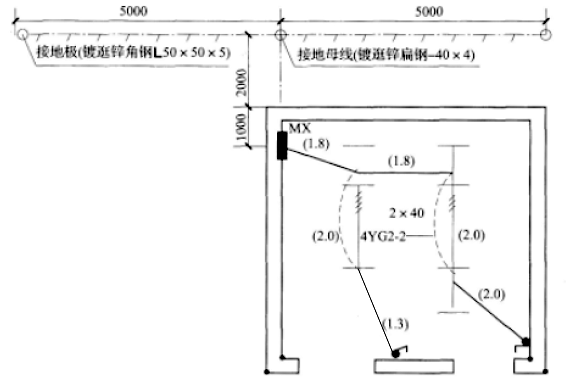

图6-Ⅲ-1 某照明系统示意图
说明:
1.照明配电箱MX为嵌入式安装,箱体尺寸:600mm×400mm×200mm(宽×高×厚),安装高度为下口离地面1.6m。
2.管线均为镀锌钢管φ20沿砖、顶板内暗配,顶管内标高为4m;管内穿阻燃绝缘导线为ZR-BV1.5mm2。
3.接地母线采用-40×4镀锌扁钢,埋深0.7m,由室外进入外墙皮后的水平长度为1m。进入配电箱内长度为0.5m。室内外地平无高差。
4.单联单控暗开关安装高度为下口离地1.4m。
5.接地电阻要求小于4Ω。
6.配管水平长度见图括号内数字,单位为m。

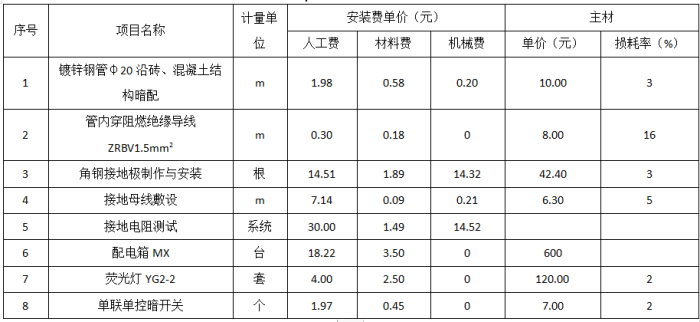

表6-Ⅲ-1相关定额、主材单价及损耗率

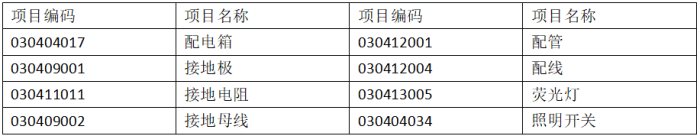

表6-Ⅲ-2 清单项目编码
注:人工单价为100元/工日,管理费、利润按人工费的55%和45%计算。
问题:
1. 依据《建筑工程工程量清单计价规范》GB 50500--2013,计算接地母线、配管、配线工程量。

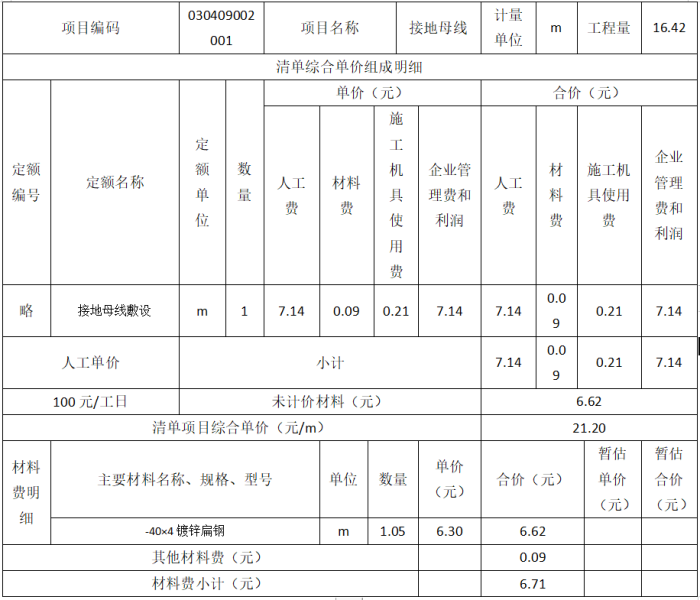

2. 计算接地母线的工程量清单综合单价,填写表6-Ⅲ-3。

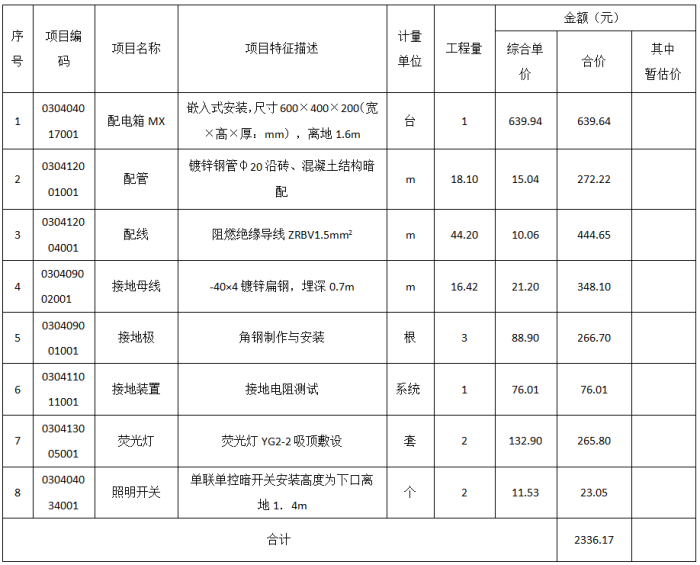

3. 填写照明系统分部分项工程和单价措施项目与计价表6-Ⅲ-4。
正确答案及解析
正确答案
解析
问题1:
接地母线:5+5+2+1+0.7+1.6+0.5=15.8m,15.8*1.039=16.42m;
配管:4-1.6-0.4+1.8+1.8+2*3+(4-1.4)*2+1.3=18.10m;
配线:(4-1.6-0.4+1.8*2)*2+2*4+2*3+(4-1.4)*2*2+(2+1.3)*2+1*2=44.20m
问题2:
3.分部分项工程和单价措施项目与计价表6-Ⅲ-4
你可能感兴趣的试题
根据《招标投标法实施条例》,依法必须进行招标的项目可以不进行招标的情形是()。
-
- A.受自然环境限制只有少量潜在投标人
- B.需要采用不可替代的专利或者专有技术
- C.招标费用占项目合同金额的比例过大
- D.因技术复杂只有少量潜在投标人
- 查看答案
建设工程项目采用Partnering模式的特点有( )。
-
- A.Partnering协议是工程建设参与各方共同签署的协议
- B.Partnering协议是工程合同文件的组成部分
- C.Partnering模式需要工程建设参与各方高层管理者的参与
- D.Partnering模式强调资源共享和风险分担
- E.Partnering模式可以独立于其他承包模式而存在
- 查看答案
根据《工程造价咨询企业管理办法》,工程造价咨询企业可被处1万元以上3万元以下罚款的情形是( )。
-
- A.跨地区承接业务不备案的
- B.出租.出借资质证书的
- C.设立分支机构未备案的
- D.提供虚假材料申请资质的
- 查看答案
关于Partnering模式的说法,正确的是( )。
-
- A.Partnering协议是业主与承包商之间的协议
- B.Partnering模式是一种独立存在的承发包模式
- C.Partnering模式特别强调工程参建各方基层人员的参与
- D.Partnering协议不是法律意义上的合同
- 查看答案
下列工程中,属于分部工程的是( )
-
- A.既有工厂的车间扩建工程
- B.工业车间的设备安装工程
- C.房屋建筑的装饰装修工程
- D.基础工程中的土方开挖工程
- 查看答案
