题目详情

工程背景资料如下。

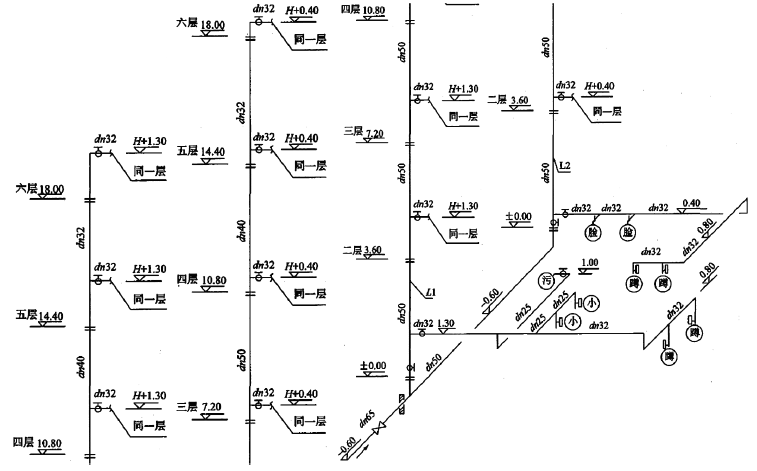

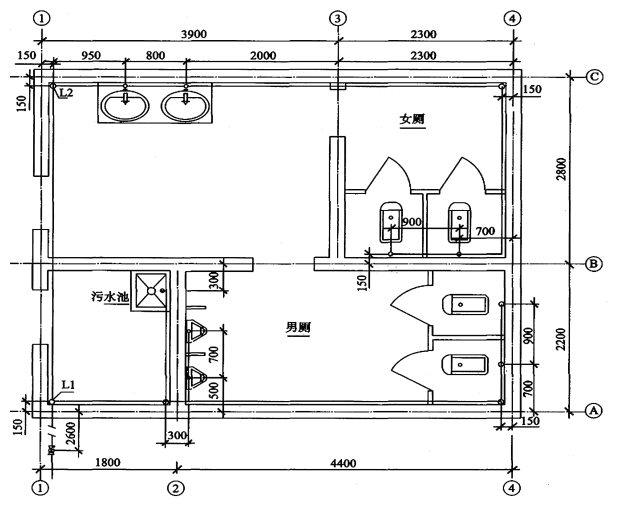

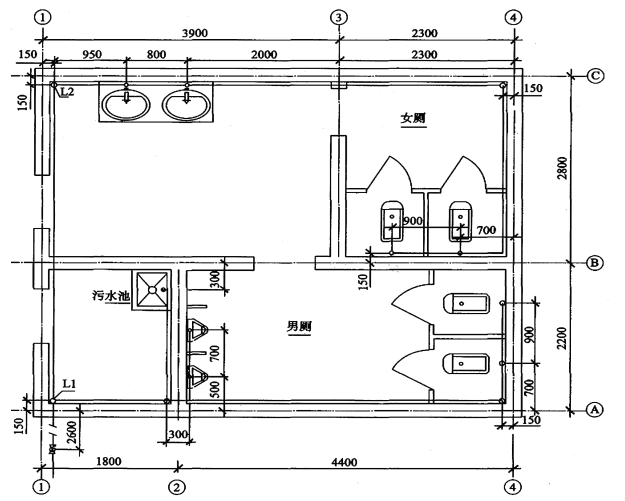

1. 某办公楼内卫生间的给水工程施工图如图3-5A和 图3-5B所示。

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

设计说明:

1. 办公楼共6层,层高3.6m,墙厚200mm。图中尺寸标注标高以米计,其他均以毫米计。

2. 管道采用PP-R塑料管及成品管件,热熔连接,成品管卡。

3. 阀门采用螺纹球阀QllF-16C,污水池上装铜质水嘴。

4. 成套卫生器具安装按标准图集要求施工,所有附件均随卫生器具配套供应。洗脸盆为单柄单孔台上式安装,大便器为感应式冲洗阀蹲式大便器,小便器为感应式冲洗阀壁挂式安装,污水池为成品落地安装。

5. 管道系统安装就位后,给水管道进行水压试验。

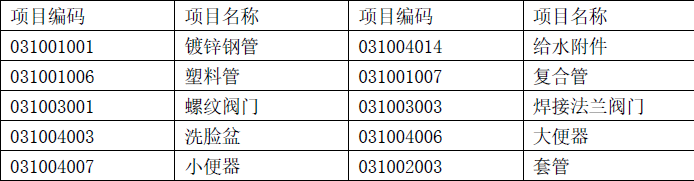

2. 根据《通用安装工程工程量计算规范》的规定,给水排水工程相关分部分项工程量清单项目的统一编码见 表3-32。

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

3. 塑料给水管定额相关数据见表3-33,表内费用均不包含增值税可抵扣进项税额。该工程的人工单价(包括普工、一般技工和高级技工)综合为100元/工日,管理费和利润分别占人工费的60%和30%。

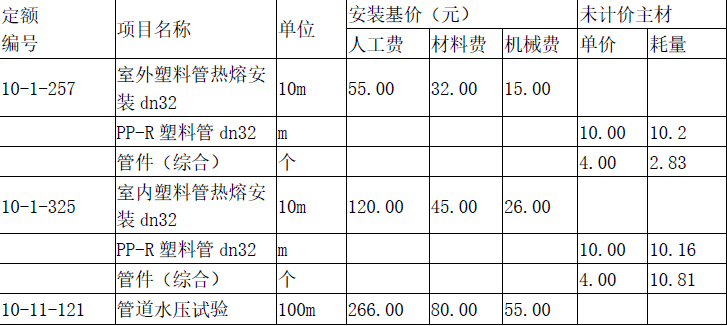

表3-33 塑料给水管安装定额的相关数据资料表

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

4. 经计算该办公楼管道安装工程的分部分项工程人材机费用合计60万元,其中人工费占25%。单价措施项目中仅有脚手架项目,脚手架搭拆的人材机费用2.4万元,其中人工费占20%;总价措施项目费中的安全文明施工费用根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,夜间施工费、二次搬运费等其他总价措施项目费用合计按分部分项工程人工费的12%计取,总价措施费中人工费占30%。暂列金额6万元,不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的25%计取;上述费用均不包含增值税可抵扣进项税额,增值税税率按9%计取。

正确答案及解析

正确答案
解析

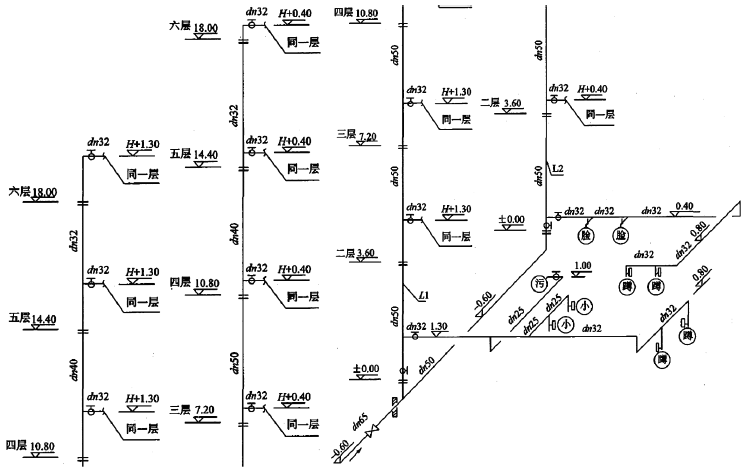

【问题1】按照图3-5A和3-5B所示内容,按直埋(指敷设于室内地坪下的管段)、明敷(指沿墙面架空敷设于室内明处的管段)分别列式计算给水管道和阀门安装项目分部分项清单工程量。(注:管道工程量计算至支管与卫生器具相连的分支三通或末端弯头处止)。

(1)PP-R塑料给水管dn65,直埋:

2.60+0.15=2.75m

(2)PP-R塑料给水管dn50,直埋:

(2.20+2.80-0.15-0.15)+(0.60+0.60)=5.90m

明敷:

3.60×3+1.30+3.60×3+0.40=23.30m

(3)PP-R塑料给水管dn40,明敷:

3.60+3.60=7.20m

(4)PP-R塑料给水管dn32,明敷:

3.60+3.60=7.20m

L1支管

[(1.80+4.40-0.15×2)+(0.70+0.90-0.15)+(1.30-0.8)]×6=47.10m

L2支管

[(3.90+2.30-0.15×2)+(2.80-0.15×2)+ (0.70+0.90-0.15)+(0.80-0.40)]×6=61.50m

合计:7.20+47.10+61.50=115.80m

(5)PP-R塑料给水管dn25,明敷:

[(1.30-1.00)+(2.20-0.15-0.30)+(0.70+0.50-0.15)]×6=18.60m

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

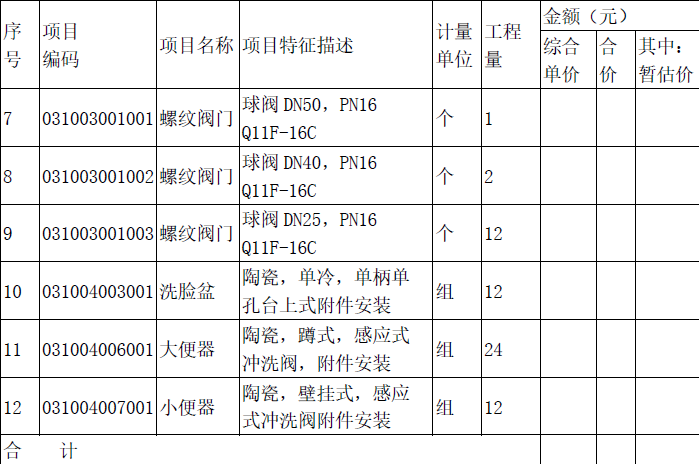

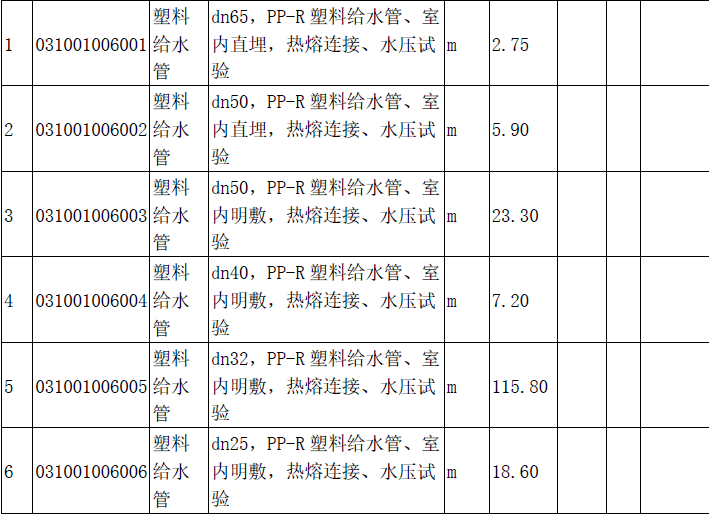

【问题2】根据《通用安装工程工程量计算规范》和《计价规范》的规定,编制管道、阀门、卫生器具(污水池除外)安装项目的分部分项工程量清单。

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

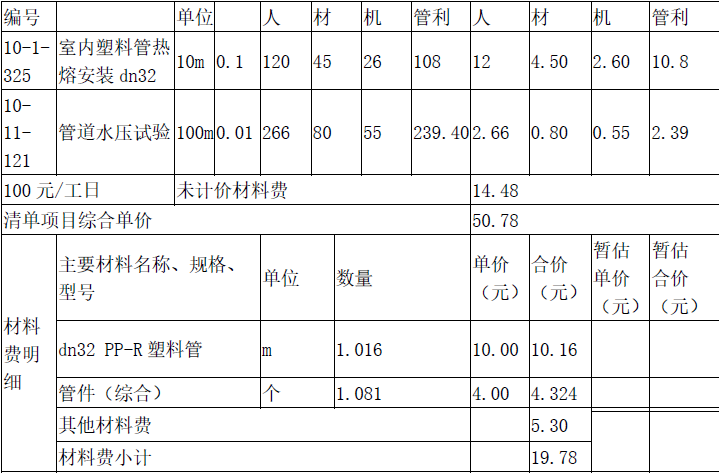

【问题3】根据表3-32给出的相关内容,编制dn32PP-R室内明敷塑料给水管道分部分项工程的综合 单价分析表。

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

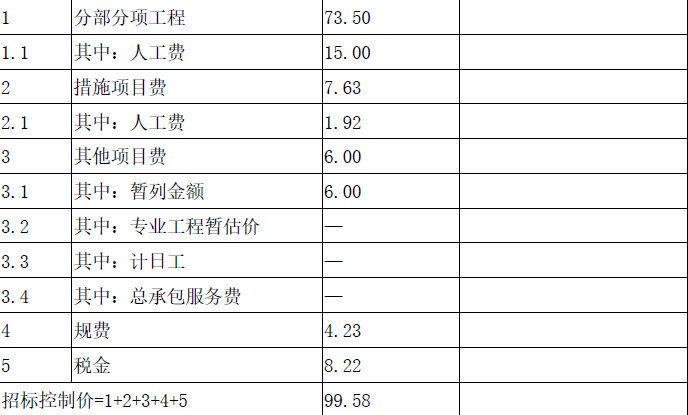

【问题4】编制该办公楼管道系统单位工程的招标控制价汇总表。

分部分项工程费=60.00+60.00×25%×(60%+30%)

=73.50万元

其中人工费=60.00×25%=15.00万元

脚手架搭拆费=2.40+2.40×20%×(60%+30%)

=2.83万元

安全文明施工费=15.00×20%=3.00万元

其他措施项目费=15.00×12%=1.80万元

措施项目费=2.83+3.00+1.80=7.63万元

其中人工费=2.40×20%+(3.00+1.80)×30%

=1.92万元

其他项目费=6.00万元

规费=(15.00+1.92)×25%=4.23万元

税金=(73.50+7.63+6.00+4.23)×9%=8.22万元

招标控制价=73.50+7.63+6.00+4.23+8.22

=99.58万元

表3-36 单位工程招标控制价汇总表

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

工程造价案例分析(土建+安装),章节练习,土建安装工程造价案例分析黑钻

经计算该办公楼管道安装工程的分部分项工程人材机费用合计60万元,其中人工费占25%。单价措施项目中仅有脚手架项目,脚手架搭拆的人材机费用2.4万元,其中人工费占20%;总价措施项目费中的安全文明施工费用根据当地工程造价管理机构发布的规定按分部分项工程人工费的20%计取,夜间施工费、二次搬运费等其他总价措施项目费用合计按分部分项工程人工费的12%计取,总价措施费中人工费占30%。暂列金额6万元,不考虑计日工费用。规费按分部分项工程和措施项目费中全部人工费的25%计取;上述费用均不包含增值税可抵扣进项税额,增值税税率按9%计取。
