某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本,材料由建设单位提供,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、C02气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。
施工中出现如下事件:
事件一:在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔。
事件二:安装公司在施工前,未向当地主管部门告知即施工,被监理公司责令停工。
事件三:锅炉试运行中,由于技术方案不完善,在烘、煮炉不符合要求的前提下进行而未成功。

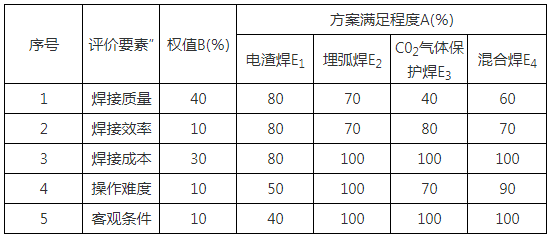

各评价要素的权重及方案的评分信
问题:
1.在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。
2.该工程项目施工前,应由哪个单位向哪个部门申报方能施工?
3.锅炉试运行有哪些技术要求?
正确答案及解析
正确答案
解析
1.安装公司向建设单位提出索赔是合理的。因为钢管是由建设单位提供,不能满足设计焊接要求,安装公司停工7天,造成了经济损失,费用应由建设单位赔偿。
2.该工程项目是锅炉安装属特种设备安装,安装公司在施工前,向当地(直辖市或者设区的市级)特种设备安全监督管理部门书面告知后方可施工。
3.锅炉试运行的技术要求:
(1)锅炉试运行必须是在烘煮炉合格的前提下进行。
(2)在试运行时使锅炉升压:在锅炉启动时升压应缓慢,升压速度应控制,尽量减小壁温差以保证锅筒的安全工作。
(3)认真检查人孔、焊口、法兰等部件,如发现有泄漏时应及时处理。
(4)仔细观察各联箱、锅筒、钢架、支架等的热膨胀及其位移是否正常。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
