A机电安装公司承包了3000m室外压力管道的安装工程,工期很紧,而且施工期间阴雨较多。

项目部为了保证工程质量,把室外压力管道安装分为原材料检验、管架制作安装、管道预制、管道安装、管道焊接、管道试验、管道保温、管道吹扫等工序,按照对整体质量影响的重要程度进行预控和检查。在施工过程中,实行了“三检制”,同时加强了专职检查,并利用排列图法对出现的焊接气孔问题进行了分析,及时采取了改进措施,顺利地完成了任务。

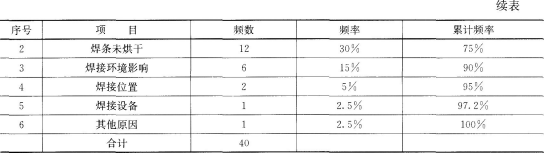

专职检查员在第一阶段检查焊口质量时,一共检查出40处气孔超标,分析了原因,列表如下:

二建机电工程实务,章节练习,机电工程施工技术

二建机电工程实务,章节练习,机电工程施工技术

问题:

1.在压力管道安装工程中,哪些工序为关键工序?

2.在管道焊接工序中,“三检制”应如何进行?

3.根据背景和列表,画出针对产生焊接气孔缺陷原因分析的排列图。

4.简述各种焊接方法的专用评定规则。

正确答案及解析

正确答案
解析

1.在压力管道安装工程中,材料检验、管道焊接和管道试验为关键工序。

2."三检制"是指操作人员的"自检”“互检"和专职质量管理人员的"专检"相结合的检验制度。

(1)在管道焊接工序时,焊工应首先进行自检,要检查坡口质量、组对质量、焊条烘干质量、焊机是否完好、焊接环境以及焊接过程中的自检等;

(2)互检就是焊工或焊接组长之间的相互检查,尤其在自己没有把握的情况下一定要互检,防止自检判断的错误或者是漏检;

(3)专检就是专职检查员对焊口焊接质量的抽查,尤其在焊接一开始或新手焊工或在不利环境下的焊接,要多抽查,确保焊接质量;对焊口质量的无损检测也属于专检,应及时跟上,及时发现问题及时解决。

3.焊接气孔超标原因分析排列图

二建机电工程实务,章节练习,机电工程施工技术

4.各种焊接方法的专用评定规则

(1)按接头、填充金属、焊接位置、预热(后热)、气体、电特性、技术措施分别对各种焊接方法的影响程度可分为重要因素、补加因素和次要因素。

(2)当改变任何一个重要因素时,都需重新进行焊接工艺评定。

(3)当增加或变更任何一个补加因素时,则可按照增加或变更的补加因素,增焊冲击韧性试件进行试验。

(4)当增加或变更次要因素时,不需要重新评定,但需重新编制预焊接工艺规程。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案

相关题库更多 +
