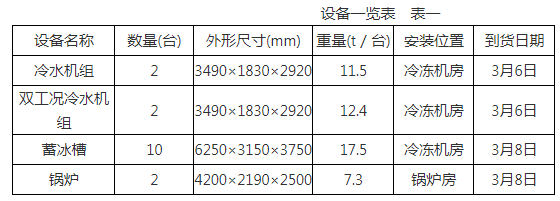

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房安装就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车吊,吊机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9000×4000)mm,大于所有设备外形尺寸,选择锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。
在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。

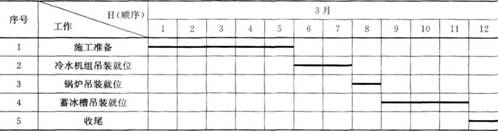

设备吊装进度计划表二
问题:
1.设备吊装工程中应配置哪些主要的施工作业人员?
2.吊机对地基有哪些要求?
3.指出设备吊装进度计划中设备吊装顺序不合理之处?说明理由并纠正。
4.确定空调工程项目施工顺序有哪些原则?
正确答案及解析
正确答案
解析
1.吊装作业施工现场必须选派具有丰富吊装经验的信号指挥员、司索人员、起重工。
2.吊机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据给定的地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。
3.在进度表中,先吊装锅炉,后吊装蓄冰槽是不合理的。因为蓄冰槽是利用锅炉房的泄爆口吊装的,否则蓄冰槽就不能吊装。纠正:锅炉应安排在蓄冰槽后吊装。
4.作业进度计划应具体体现施工顺序安排的合理性,即满足先地下后地上、先深后浅、先干线后支线、先大件后小件等的基本要求。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
