【背景资料】
某施工单位承接了地铁工程的机电安装任务,工程内容包括:环控、消防、动照、空调及给水排水等系统的安装。按照合同约定施工工期为145天,原计划8月15日开工,但由于前期土建施工影响,致使安装工程实际开工时间为10月1日。
进入11 月份各地相继出现重度雾霾,建设主管部门要求11月30日工程全部停工。第二年3月15日供暖期结束后,工程又恢复施工,但已按预定工期严重滞后,为此,建设单位提出必须加快施工进度,确保5月1日全线通车的目标,于是施工单位补充人员加班加点抢工期,4月下旬相关单位对工程进行了预验收,但由于抢工期原因,工程存在诸多质量问题。

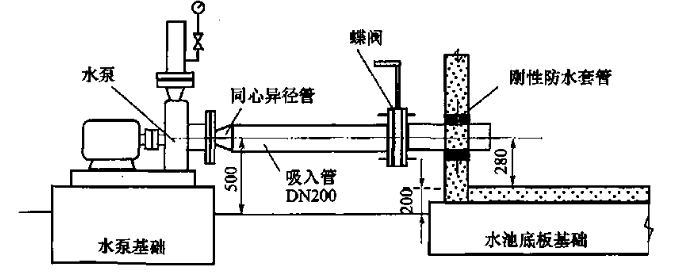

在进行消防验收时,消防部门对消防水泵安装提出异议,并下达整改通知单,实际安装如图1所示。
在进行电气检验批验收时,发现某型号电缆没有进场检验报告,于是进行了重新取样送检,经权威机构检测该批电缆芯径低于设计要求,为不合格电缆,据统计该规格电缆共有5000m,价值150万元。

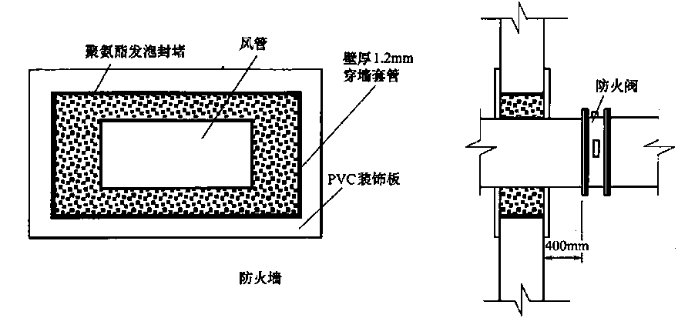

图2为风管穿越低压配电室防火墙处的封堵情况及防火阀安装情况。
【问题】
1.消防水泵安装存在哪些质量问题,并说明原因?
2.风管的检验试验有哪些?
3.这批电缆应如何处置?是否构成质量事故?
4.风管穿墙部位安装存在哪些错误?
正确答案及解析
正确答案
解析
1.消防水泵安装存在如下质量问题:
(1)水泵入口异径管应使用偏心异径管,且保持上平,使用同心异径管容易形成气囊。
(2)水泵出口压力表应加表弯,以便起到缓冲作用。
(3)消防水池应采用柔性防水套管;如果使用刚性防水套管,水泵吸入管上应设置柔性接头。
(4)按照标注尺寸计算,吸入管存在倒坡现象,容易形成气囊。
(5)水泵与水池为独立基础,可能存在沉降变形,水泵入口应采用柔性连接。
2.(1)风管批量制作前,对风管制作工艺进行检测或检验时,应进行风管强度与严密性试验。如试验压力,低压风管为1.5倍的工作压力;中压风管为1.2倍的工作压力,且不低于750Pa;高压风管为1.2倍的工作压力。排烟、除尘、低温送风及变风量空调系统风管的严密性应符合中压风管的规定。
(2)风管系统安装完成后,应对安装后的主、干风管分段进行严密性试验。严密性检验,主要检验风管、部件制作加工后的咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接严密性,检验合格后方能交付下道工序。
3.电缆属于不合格品,截面不够直接影响使用安全,必须更换,不可能通过返修、返工、让步接收和降级使用来处置。由于不含施工费用,经济损失已经超过100万元,故构成质量事故。
4.风管穿墙部位安装图中存在的问题:
(1)风管穿墙套管厚度应不小于1.6mm,而本案例套管厚度只有1.2mm。
(2)穿墙封堵材料应为不燃材料,而图中的聚氨醋及PVC装饰板,均为可燃材料。
(3)防火阀与防火墙距离应不大于200mm,而图中为400mm。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
