【背景资料】
某安装公司分包一商务楼(1~5 层为商场,6~30 层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期 60d,并约定提前一天奖励 5 万元人民币,延迟一天罚款 5 万元人民币。

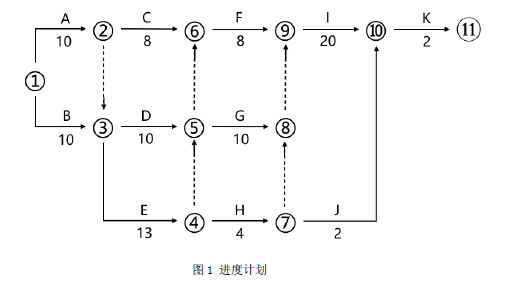

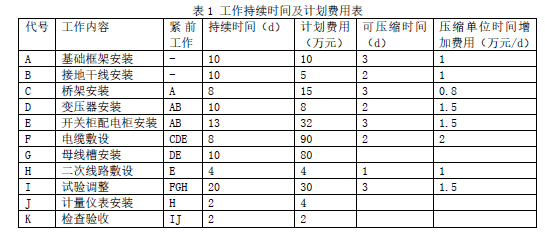

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了 5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前 5d 竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出 5d。
进入试验调整工作时,发现有 2 台变压器线圈因施工中保管不当受潮,干燥处理用去 3d,并增加费用 3 万元,项目部又赶工 3d。变配电工程最终按业主要求提前 5d 竣工,验收合格后,资料整理齐全,准备归档。
【问题】
1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?
2.原计划施工费用多少?
3.写出该工程项目中,变压器的施工程序。
4.计算变配电工程成本降低率。
正确答案及解析
正确答案
解析
1.关键线路有两条:B-E-G-I-K 和 A-E-G-I-K
(1)项目部在基础框架安装(A)、接地干线安装(B)、开关柜配电柜安装(E)、试验调整(I)4项工作上赶工了。
(2)在基础框架安装(A)工作上赶工 2d,赶工费 2×1=2 万;
在接地干线安装(B)工作上赶工 2d,赶工费 2×1=2 万;
在开关柜配电柜安装(E)工作上赶工 3d,赶工费 3×1.5=4.5 万;
在试验调整(I)工作上压缩 3d,赶工费 3×1.5-=4.5 万。
2. 原计划费用:10+5+15+8+32+90+80+4+30+4+2=280 万;
3. 变压器的施工顺序:开箱检查→变压器二次搬运→变压器本体安装→附件安装→变压器吊芯检查及交接试验→送电前检查→送电运行验收。
4.成本降低率=(计划成本-实际成本)/计划成本。
原计划费用:10+5+15+8+32+90+80+4+30+4+2=280 万
因为,总的赶工费用:2+2+4.5+4.5=13 万;变压器干燥增加费用 3 万;提前五天奖励 25 万;
赶工后实际费用为:280+13+3-25 =271 万。
所以,变配电工程成本降低率:(280-271)/280=3.21%。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
