【背景资料】

某工程主要包括建筑管道、消防管道、建筑电气的安装。A施工单位承接后通过质量策划,编制了施工组织设计和相应的施工方案,并建立了现场质量保证体系,制定了检验试验卡,要求严格执行三检制。但是为了赶工期,采用加班加点办法加快工程施工进度,由此造成了质量与进度的矛盾。

质检员在进行质量检查时,发现如下几个问题:

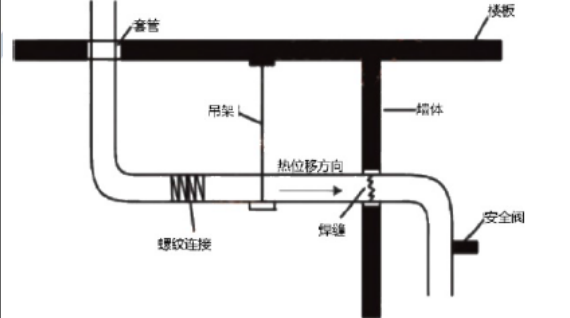

问题1:某段建筑直径为200mm的供暖管道,施工情况如下图所示

二建机电工程实务,章节练习,二建机电工程实务模拟

问题2:室内消火栓系统的局部管道,质检员检查发现焊接变形过大,整条管道形成折线状,不得不拆除重新组对焊接。经返工后达到要求并进行试验。

问题3:项目完工后,按施工方案进行检查和试验,其中因热水管道的试验压力设计未注明,项目部按验收规范进行水压试验,并验收合格。

施工期间,当地发生地震,造成工期延误20d,项目部应建设单位要求,为防止损失扩大,直接投入抢险费用50万元;外用工因待遇低而怠工,造成工期延误3d;在调试时,因运营单位技术人员误操作,造成设备损坏,回厂修复,直接经济损失20万元,工期延误40d。

【问题】

1.指出管道施工中有哪些错误并改正?

2.三检制的作用是什么?出现管道焊接变形过大是哪个检查环节失控?

3.热水管道的试验压力要求有哪些?

4.计算本工程可以索赔的工期和费用。

正确答案及解析

正确答案
解析

1. (1)穿越楼板的套管与楼板平齐错误。正确做法:安装在楼板内的套管,其顶部高出装饰地面20mm。

(2)吊杆与管道垂直安装错误。正确做法:有热位移的管道,其吊杆应设在位移的相反方向,并按位移值的1/2偏位安装。

(3)焊缝设在套管内错误。正确做法:管道焊缝不应设置在套管内。

(4)直径为200mm的管道用螺纹连接错误。正确做法:可采用法兰连接。

(5)安全阀水平安装错误。正确做法:安全阀应垂直安装,安全阀的出口管道应接向安全地点。

2. (1)三检制的作用:自检防止不合格产品进入下道作业;互检对自检的复核和确认;专检用以弥补自检、互检的不足。

(2)管道焊接变形过大是自检和互检两个环节上失控。

3.当设计未注明时,热水管道水压试验的压力应为系统定点的工作压力加0.1Mpa,同时在系统顶点的试验压力不小于0.3MPa。

4. 计算本工程可以索赔的工期和费用。

答案:索赔工期:20+40=60d;索赔费用:50+20=70万元。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
