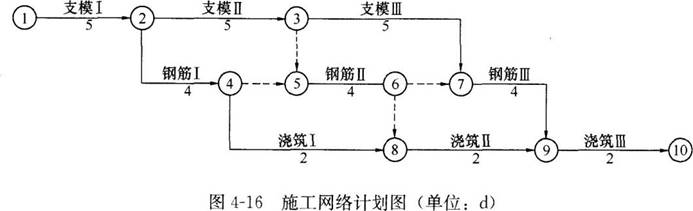

某钢筋混凝土工程,承包单位按合同要求制定了网络计划图(如图4-16所示),获得批准。
在施工过程中,发生了以下事件:
事件一:工程中使用的钢材由建设单位提供,由于钢材进场时间比合同约定的日期拖延了1d,钢筋Ⅱ工程未按计划时间开工,施工单位经济损失1万元。
事件二:在进行浇筑Ⅱ施工时,由于施工单位操作不当,造成钢筋外露,为处理此质量事故,造成2万元损失,工期延长了2d。
【问题】
1.根据网络图计算该工程总工期,找出关键线路。
2.施工单位可以索赔的费用和工期是多少?说明理由。
3.分析事件二中造成钢筋外露的可能原因。
正确答案及解析
正确答案
解析
1.总工期为:5+5+5+4+2=21d。
关键线路:①→②→③→⑦→⑨→⑩。
2.施工单位可索赔总费用1万元,不可以索赔工期。
理由:事件一中,钢材由建设单位提供,且未按合同约定日期进场,造成的损失应由建设单位负责,施工单位可以进行费用索赔;钢筋Ⅱ工程不在关键线路上且有总时差1d,且拖延后不影响总工期,施工单位不可以索赔工期;事件二中的质量事故是施工单位的原因造成的,故不可索赔费用和工期。
3.钢筋外露的可能原因:钢筋保护层厚度不够、入模混凝土品质不良、振捣不充分、模板发生位移。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
