背景资料:

某公司承建一座城市跨河桥梁,施工期间航道不中断。桥梁的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为48m+60m+48m;下部结构墩柱基础采用混凝土钻孔灌注桩;桥下河流的最高水位高程16.55m,常水位高程为14.00m。桥面立面图如图1 所示。项目部根据施工环境编制的施工方案如下:

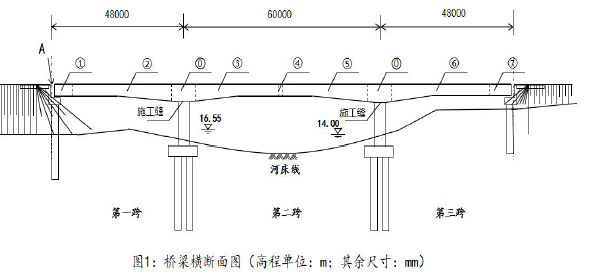

(1)根据河道通航等要求,拟定桥梁上部结构的施工方案,为满足施工进度计划要求,施工时将主桥上部结构划分成?、①、②、③等施工区段,采用同步对称施工原则组织施工,主桥上部结构施工区段划分如图1所示。

二建市政工程实务,章节练习,二建市政工程实务预测

时,在桥墩与上部结构的连接处设置了施工缝。

(3)根据桥梁地质、水位、通航等要求,承台采用围堰施工,确定了围堰的高程。桩基础在施工过程后,检查了孔径、孔深、孔位等项目,合格后吊放钢筋笼、安放导管,进行水下混凝土的灌注。

问题:

1.写出A的名称及作用,该连续刚构桥梁是按照何种分类方式划分的。

2.根据图1,写出桥梁施工顺序。(用序号和“→”表示,当同时施工时,请将相应序号并列排列)

3.图1中施工缝处该如何处理。

4.围堰的高程至少为多少m?

正确答案及解析

正确答案
解析

1.A:伸缩缝(伸缩装置);作用:调节由车辆荷载和桥梁建筑材料所引起的上部结构之间的位移和联结。本桥梁是刚构桥,是按照受力特点来划分的。

2.二建市政工程实务,章节练习,二建市政工程实务预测→(②、③、⑤、⑥)→(①、⑦)→④

3.(1)混凝土结合面进行凿毛处理,残渣清理干净;

(2)表面湿润不得有积水;

(3)浇筑混凝土前,铺一层同配比的的水泥砂浆。

4.围堰高程至少为17.05m。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
