背景资料
某城市新建一座大桥,桥跨布置为(40m×3)×14+(118+246+118)m+(40m×3)×15,单幅桥宽11.5m,双幅桥间中央分隔带宽1.5m,合同工期 2 年。主桥上部结构为钢箱梁斜拉桥,引桥上部结构为40m 后张法预应力混凝土T梁(单幅设五片,每片T梁布设三个预应力管道,每管道布设9 束ф15.24mm钢绞线),预应力 T梁断面示意图如图 1、图 2,其中一个是 T梁端部断面,另一个是T梁跨中断面。本工程 T梁采用集中预制,T 梁架设前在预制场完成各施工工序所需要的常用主要机械设备包括:成套模板、钢筋制作及安装设备、混凝土浇筑成套设备、压浆设备等。
桥梁基础设计均为钻孔灌注桩,其中引桥及主桥过渡墩均为摩擦桩,直径均为 1.5m,桩长在41m至 45m之间;主桥主墩为支承柱群桩,直径均为 1.8m,桩长在55m 至58m 之间,设计要求每根支承桩嵌入硬质岩层深度为 8m。
主墩所在水域年常水位标高 66m,年最高水位 67.5m,年最低水位 64.3m,主墩河床底标高49.3m,主墩承台顶设计标高 49m,承台底标高 44.5m。主墩承台施工工序包括:①封底;②绑扎钢筋;③围堰;④浇筑混凝土;⑤抽水及凿除桩头。
【问题】
1.分别写出该桥引桥、主桥桩基础施工可采用的钻孔设备。
2.结合该桥主墩水位情况,完成主墩承台施工宜采用哪种围堰方式?写出背景资料中主墩承台施工工序①~⑤的正确排序(以“④→①→③→……”格式作答)。
3.结合工期、现场条件、引桥T 梁数量及主桥施工情况,该桥预制场宜设几个?T 梁预制场还需配备哪两种主要机械设备?

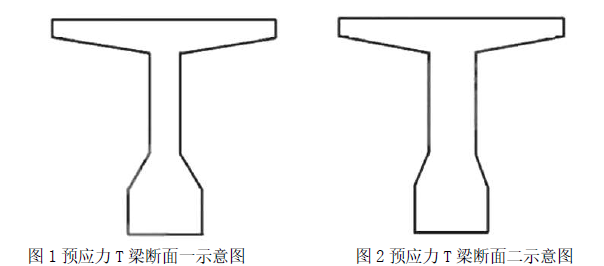

4.图1、图2 哪个是T 梁跨中断面图?复制图1、图2 至答题卡上并在图上绘制预应力管道位置示意图。如果普通钢筋与预应力管道位置冲突,应如何处理?
正确答案及解析
正确答案
解析
1.引桥桩基础可选用旋挖钻孔机;主桥桩基础可选用冲击钻机。
2.(1)所需围堰的最小高度是67.5-49.3+1=19.2m 属于深水基础,所以完成主墩承台施工宜采用双壁钢围堰;
(2)③→①→⑤→②→④。
3.(1)预制场宜设2 个。由于引桥T 梁数量总数是870 片(5×2×3×14+5×2×3×15=870),合同工期是2 年,桥梁为跨河斜拉桥,所以为不影响合同工期,宜设置2 个预制场。
(2)还需配备张拉设备和养护设备。
4.(1)图1 是T 梁跨中断面图。

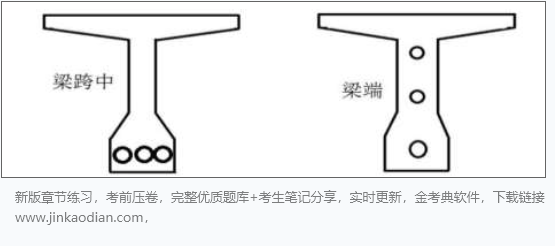

(2)
如果普通钢筋与预应力筋位置冲突时,优先保证预应力筋位置。钢筋与管道相碰时,只能移动,不得切断钢筋。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
