背景资料:

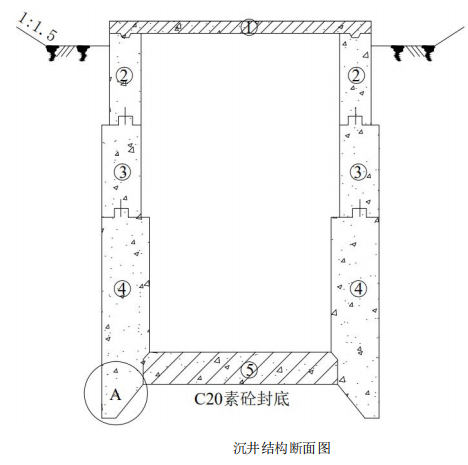

某公司承建城市污水处理厂工程,包括新建一座圆形泵站,采用钢筋混凝土沉井法施工。沉井无底梁及支撑梁,内径 7.9m,分三节预制下沉。沉井结构断面图如图所示。

二建市政工程实务,章节练习,二建市政工程实务模拟

施工单位项目部根据设计图纸和现场实际情况编制了施工方案,包括如下内容:

(1)采用排水下沉和干封底法施工。

(2)安排专人负责沉井下沉过程中的监控测量工作。

施工过程中,发生了如下事件:

事件 1:施工单位按施工方案要求开挖基坑,整平原地面后铺设砂垫层和垫木,制作第一节沉井。随着沉井入土深度增加,井壁侧面阻力不断增加,沉井难以下沉,项目部采用阶梯形式外壁减阻助沉。

事件 2:沉井下沉至设计标高后,施工单位采取全断面封底混凝土一次性连续浇筑。封底混凝土浇筑完成后,封填泄水井,进行底板浇筑。

问题:

1.指出图 4-6 中 A 部位名称及作用。

2.用图示数字标号和箭头写出各结构部位施工的先后顺序。

3.事件 1 中采用的阶梯形式外壁减阻措施外,还可以采取哪些助沉措施?

4.事件 2 中,施工单位的做法有无不妥之处?说明理由。

正确答案及解析

正确答案
解析

1.A 部位是刃脚。减少井壁下端切土的阻力。

2.各结构部位施工的先后顺序是:④→③→②→⑤→①。

3.本工程还可采取的助沉措施:触变泥浆套减阻助沉;空气幕减阻助沉;爆破方法开挖下沉。

4.不妥之处:“封填混凝土浇筑完成后,封填泄水井,进行底板浇筑” 理由:沉井干封底施工,应待底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井,停 止降水。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案

相关题库更多 +
