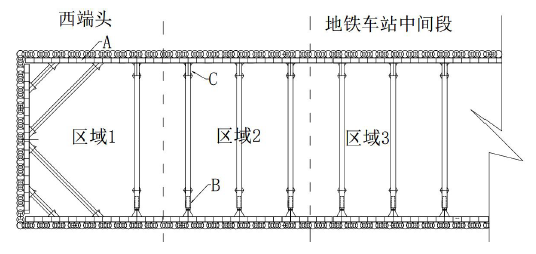

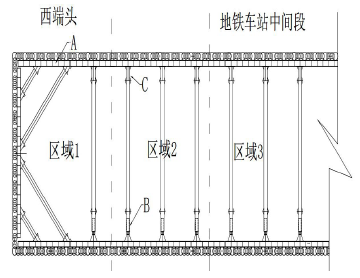

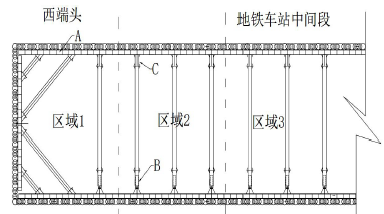

某公司承接上海某区一项地铁工程施工,车站长200m,标准宽度18.5m,底板顶标高为-8m,区间隧道长1680m,采用盾构法施工。车站为地下二层三跨岛式结构,采用明挖法施工,围护结构为SMW 工法桩,内支撑为φ600mm 钢管支撑,地面标高为8m,地下水位为5.3m,车站底板厚800mm,垫层厚100mm。基坑外设置喷射井点降水。车站围护结构及支撑平面图如图3-1 所示。
图3-1:围护结构及支撑平面图
施工过程中发生了如下事件:
事件一:按照施工方案进行围护结构施工:D→设置导向定位钢板→SMW 搅拌机定位→混合搅拌→插入工字钢→地铁车站施工完毕→E。施工过程中发现在填土和淤泥质土等软弱土中施工速度较慢,项目部采取相应措施。
事件二:基坑开挖、支撑过程中为了控制基坑变形,项目部采取加固基坑内被动土压区土体、减小支撑间距等措施。钢管支撑一端为固定端,另一端为活络头。
事件三:为了加快施工进度,地铁车站兼做盾构始发井,地铁车站和区间隧道同时施工。
事件四:基坑开挖距基底2m 处,局部突然出现“踢脚”变形,检查发现是由于出现不明软弱地层造成的,由此造成经济损失3 万元,工期延误3d。
问题:
1.列式计算基坑降水深度,并判断还能采用哪些降水方式。
2.分析基坑外喷射井点的布置形式。
3.写出图3-1 中构件A 的名称;补充事件一中工序D、E 并分析项目部应采取的措施。
4.判断图3-1 中B、C 哪一端为活络头。
5.写出地铁车站基坑开挖的原则,分析基坑开挖顺序。(用图中区域1、区域2、区域3
和箭头表示)
6.事件四中踢脚变形应采取哪些措施;判断踢脚变形造成损失能否索赔,说明理由。
正确答案及解析
正确答案
解析
1.列式计算基坑降水深度,并判断还能采用哪些降水方式。
车站长200m,标准宽度18.5m,底板顶标高为-8m,区间隧道长1680m,采用盾构法施工。
车站为地下二层三跨岛式结构,采用明挖法施工,围护结构为SMW 工法桩,内支撑为φ600mm钢管支撑,地面标高为8m,地下水位为5.3m,车站底板厚800mm,垫层厚100mm。
1.(1)16+0.8+0.1+0.5=17.4m;
(2)管井、辐射井。

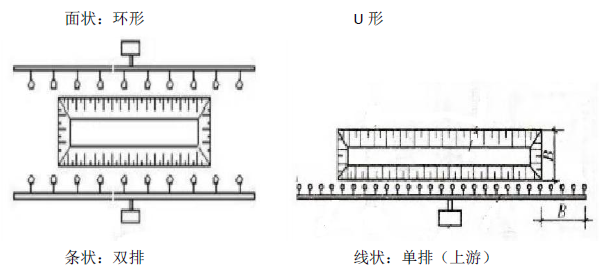

2.分析基坑外喷射井点的布置形式。
2.车站长200m,标准宽度18.5m;200/18.5=10.8<20,属于面状,所以应设置环形或U 形。

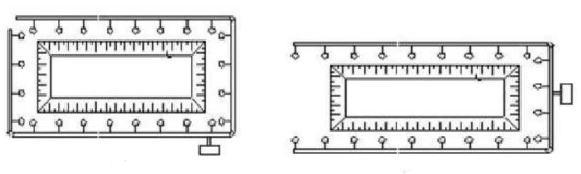

降水井布设示意图
长宽比小于或等于20 为面状,大于20 且小于或等于50 时为条状,大于50 时为线状3.写出图3-1 中构件A 的名称;补充事件一中工序D、E 并分析项目部应采取的措施。
事件一:按照施工方案进行围护结构施工:D→设置导向定位钢板→SMW 搅拌机定位→混合搅拌→插入工字钢→地铁车站施工完毕→E。施工过程中发现在填土和淤泥质土等软弱土中施工速度较慢,项目部采取相应措施。
3.(1)A:围檩;(2)D:开挖导沟;E:拔出工字钢(工字钢回收);
(3)适当提高水泥用量。
4.判断图3-1 中B、C 哪一端为活络头。
4.(1)B 端为活络头。
5.写出地铁车站基坑开挖的原则,分析基坑开挖顺序。(用图中区域1、区域2、区域3和箭头表示)
5.(1)开挖原则:分段分层、由上而下、先支撑后开挖。
(2)开挖顺序:区域1→区域2→区域3。
6.事件四中踢脚变形应采取哪些措施;判断踢脚变形造成损失能否索赔,说明理由。
事件四:基坑开挖距基底2m 处,局部突然出现“踢脚”变形,检查发现是由于出现不明软弱地层造成的,由此造成经济损失3 万元,工期延误3d。
6.(1)坡顶卸载,适当增加内支撑,被动土压区堆载或注浆加固等处理措施。
(2)可以索赔。理由:出现不明软弱地层造成经济损失3 万元、工期延误3d。这是建设单位的原因。所以可以索赔。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
