背景资料

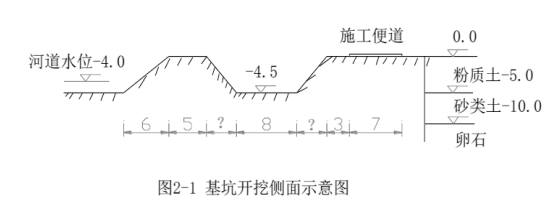

A 公司承建一座桥梁工程,将跨河桥的桥台土方开挖工程分包给 B 公司,合同金额为 500 万元。桥台基坑底尺寸为 50×8m,深 4.5m;施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢筋场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如下:

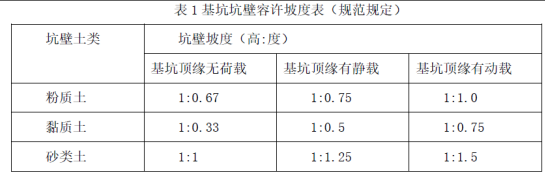

在施工前,B 公司按A 公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度按照图2-1 提供的地质情况按表1 确定。
项目部进场后配备了专职安全管理人员,并编制了专项安全应急预案。
基坑开挖前项目部对B 公司作了书面的安全技术交底并双方签字。
【问题】
1.B 公司上报A 公司项目部后,施工安全技术措施处理的程序是什么?
2.根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
3.依据现场条件,采用何种降水方式及平面布置形式。
4.本工程至少应配备几名专职安全员?说明理由。安全技术交底包括哪些内容?
正确答案及解析
正确答案
解析
1.程序:分包方将施工方案和安全技术措施交给总包方以后,由总包方企业技术负责人审核,填制审批表,加盖公章,同时报建设单位和监理单位审核。
2.投影宽度:
1)左侧按照无荷载考虑,按照1:0.67 放坡,所以投影宽度为4.5×0.67=3.015m;
2)右侧按照动荷载考虑,按照1:1.0 放坡,所以投影宽度为4.5m。
3.依据现场条件:
1)降水深度为4.5+0.5=5m,地层为粉质土,应选用的降水方法为真空井点降水。
2)基坑长度为50m,宽度为8m,长宽比L/B=6.25<20,所以为面状。降水井点宜沿降水区域周边呈封闭状均匀布置,距开挖上口边线不宜小于1m。
4.至少应配备1 名专职安全员,且具有施工现场综合性的安全管理知识和技能。
理由:本工程合同金额为500 万元,市政工程合同价在5000 万元以下时应配备1 名及以上专职安全员。安全技术交底的内容:1 )施工部位、内容和环境条件。2) 专业分包单位、施工作业班组应掌握的相关现行标准规范、安全生产、文明施工规章制度和操作规程。3)资源的配备及安全防护、文明施工技术措施。4) 动态监控以及检查、验收的组织、要点、部位和节点等相关要求。5) 与之衔接、交叉的施工部位、工序的安全防护、文明施工技术措施。6) 潜在事故应急措施及相关注意事项。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及( )的装修工程。
-
- A.改变建筑局部使用功能
- B.增加内部装饰
- C.增加投资额度
- D.建筑承重结构变动
- 查看答案
