某施工单位承接了某市一座双向四车道分离式隧道施工,单洞设计为9.75×5m,坡度17.22‰,围岩稳定性较差。

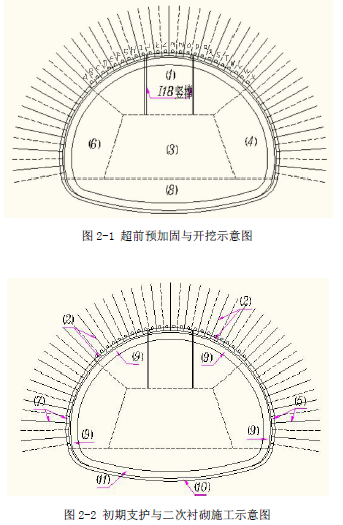

施工单位采用浅埋暗挖法施工该城市隧道,隧道开挖前采用超前小导管注浆进行超前预加固,施工现场有直径20mm、50mm、100mm 的钢管可供选择。其中左线隧道的开挖施工如图2-1 所示,初期支护与二次衬砌施工如图2-2 所示。隧道开挖施工循环进尺为1.5m。初期支护所用的喷射混凝土中掺入了外加剂,喷射前,项目部对喷射混凝土的两项关键技术指标进行了检测。当初期支护完工后项目部及时施作了二次衬砌。

施工过程中,针对该段软弱围岩采用的浅埋暗挖法施工,项目部提出了“快封闭、勤测量”的基本施工原则。为确保施工质量与安全,项目部在设计文件中制定的监控量测要求和内容的基础上,将其中的三项监测项目列为控制隧道施工稳定的重要判断依据,加以重点控制。

二建市政工程实务,章节练习,二建市政工程实务模拟

【问题】

1.选择超前小导管注浆所用的钢管直径,列出小导管的最小长度,并给出图2-1 中超前小导管注浆的注浆顺序。

2.根据图2-1 和图2-2,写出本工程所用开挖方法的具体名称,以及该开挖工法所适用隧道的最大跨度,并给出图2-1 和图2-2 中(1)→(11)的施工顺序。

3.写出喷射混凝土中所掺外加剂的名称,并列出喷射混凝土的两项关键技术指标。

4.本工程二次衬砌施作时机是否合理?说明理由。

5.本工程浅埋暗挖法的施工原则是否完整?若不完整请补充。

6.写出被列为控制隧道施工稳定重要判断依据的三项监测项目的名称。

正确答案及解析

正确答案
解析

1.

(1)钢管直径:50mm。

(2)小导管的最小长度:3m。

(3)注浆顺序:A 和X → C 和V → E 和T → G 和R → I 和P → K 和N → B 和W → D 和U → F 和S

→ H 和Q → J 和O → L 和M。

2.

(1)开挖方法:环形开挖预留核心土法。

(2)最大跨度:12m。

(3)施工顺序:(1)→(2)→(4)和(6)→(5)和(7)→(3)→(8)→(10)→(11)→(9)。

3.

(1)外加剂:速凝剂。

(2)关键技术指标:①初凝时间,不应大于5min;②终凝时间,不应大于10min。

4.

不合理(1 分)。

理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。

5.

不完整。

应补充:管超前、严注浆、短开挖、强支护。

6.

三项监测项目:拱顶沉降;水平收敛;地表沉降。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案

相关题库更多 +
