题目详情

背景资料:

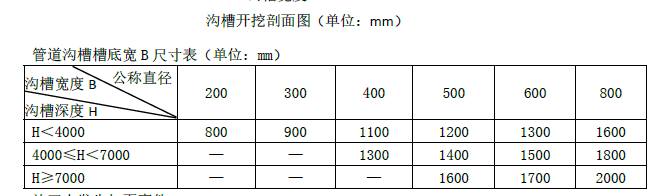

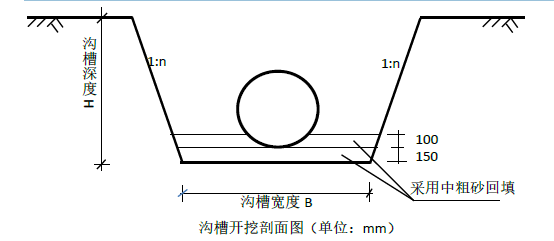

某施工单位承接一项城市排水管道工程,全长2km。设计采用HDPE 双壁波纹管,接口采用热熔连接,管径DN600mm,管道排水方向为由西向东,西端槽底标高为-4.0m(地表标高为±0.0m),流水坡度为0.5‰底部开挖宽度按设计要求施工,场地地层以粉质黏土为主,土质均匀。(放坡取值:在坚石为1:0.15,次坚石为1:0.3,粉质黏土为1:0.5,杂填土为1:0.75,淤泥为1:1.0)。沟槽开挖剖面图及槽底宽度表如下:

二建市政工程实务,章节练习,二建市政工程实务模拟

二建市政工程实务,章节练习,二建市政工程实务模拟

施工中发生如下事件:

事件一:沟槽开挖采用人机配合施工,施工过程中,槽底地基局部超挖,超挖深度100mm,项目技术负责人,指挥施工人员直接用原土进行回填夯实。

事件二:当地日最高气温35℃,最低气温10℃,管道接口选择在中午气温较高时段进行。

问题:

1.列式计算沟槽的平均开挖深度及槽顶部的开挖宽度。(依据平均开挖深度计算槽顶宽度)

2.依据第一问的计算结果,列式计算沟槽开挖土方量(不考虑检查井等构筑物对土方量的影响)。

3.写出沟槽开挖及管道安装的方向。

4.事件一中,项目技术负责人的做法是否正确,说明理由。

5.事件二做法是否正确,说明理由。

正确答案及解析

正确答案
解析

1.(1)西侧开挖深度:4.0m

东侧开挖深度:4.0+2000×0.5‰=5.0m

平均开挖深度:(4+5)/2=4.5m

(2)本工程为粉质黏土:故放坡取值为1:0.5

根据沟槽深度及公称直径可知:沟槽底宽取值为1.5m槽顶部开挖宽度=1.5+4.5×0.5×2=6m

2.开挖土方量:(6+1.5)×4.5/2×2000=33750m3

3.沟槽开挖方向:由下游向上进行即由东向西。管道安装方向:由下游向上进行即由东向西。

4.项目技术负责人的做法正确。

理由:槽底局部超挖或发生扰动时,超挖深度不超过150mm 时,可用挖槽原土回填夯实。

5.不正确。

理由:采用热熔连接接口时,应选择在当日温度较低或接近最低时进行。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。

  • A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
  • B.安全生产许可证有效期可以自动延期
  • C.安全生产许可证延期后的有效期短于原有效期
  • D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2020年真题)根据《建设工程质量管理条例》,建设单位应当在施工前委托原设计单位或者具有相应资质等级的设计单位提出设计方案的是涉及(  )的装修工程。

  • A.改变建筑局部使用功能
  • B.增加内部装饰
  • C.增加投资额度
  • D.建筑承重结构变动
查看答案

相关题库更多 +
