背景资料
某公司中标修建城市新建主干道,全长 2.5km,双向四车道,其结构从下至上为:58cm 厚石灰稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层。
开工前,项目经理召开动员会,对项目部全体成员进行工程交底,参会人员包括“十大员”,即:施工员、测量员、A、B、资料员、预算员、材料员、试验员、机械员、标准员。项目部编制的路面基层施工机械主要有:挖掘机、铲运机、压路机、洒水车、平地机和自卸汽车。施工方案如下: (1)在路面基层施工完成后,必须进行的工序还有 C、D,然后才能进行路面面层施工。
(2)项目部将 58cm 厚水泥稳定碎石基层,8cm 厚粗粒式沥青混合料底面层,6cm 厚中粒式沥青混合料中面层,4cm 厚细粒式沥青混合料表面层四个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ表示,并分别划分成 4 个施工段①②③④。

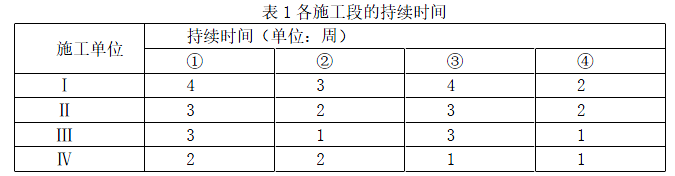

Ⅰ、Ⅱ、Ⅲ、Ⅳ在各施工段上持续时间如表 1 所示:
表 1 各施工段的持续时间

工程部按流水作业计划编制的横道图如表 2,并组织施工。 表 2 施工进度计划表
【问题】
1.写出“十大员”中 A、B 的名称。
2.补充施工机械种类计划表中缺少的主要机械。
3.写出主要施工工序 C、D 的名称。

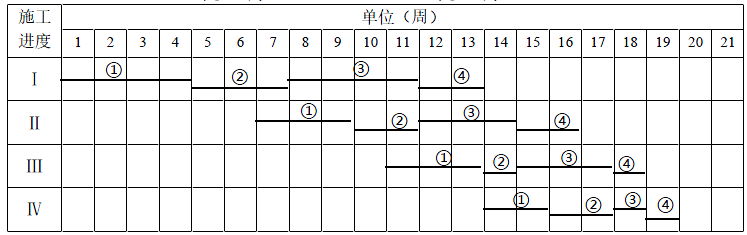

4.确定Ⅱ、Ⅲ,Ⅲ、Ⅳ之间的流水步距。按背景中要求和表 2 形式,用横道图表示,画出完整的施工进度计划表,并计算工期。
正确答案及解析
正确答案
解析
1.A 为安全员,B 为质检员。
2.路面基层施工主要机械设备:1)集中拌合(厂拌)采用成套的稳定土拌合设备;2)拌合
料摊铺机,平地机、石屑或场料撒布机;3)装载机和运输车辆;4)压路机;5)清除车、洒水车。
3. C 为养护,D 为透层施工
4. Ⅱ、Ⅲ之间的流水步距为 4 周。Ⅲ、Ⅳ之间的流水步距为 3 周。
工期为 19 周。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有( )。
-
- A.外墙防渗漏
- B.设备安装
- C.给排水管道
- D.防水工程
- E.装修工程
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
