题目详情

背景资料:

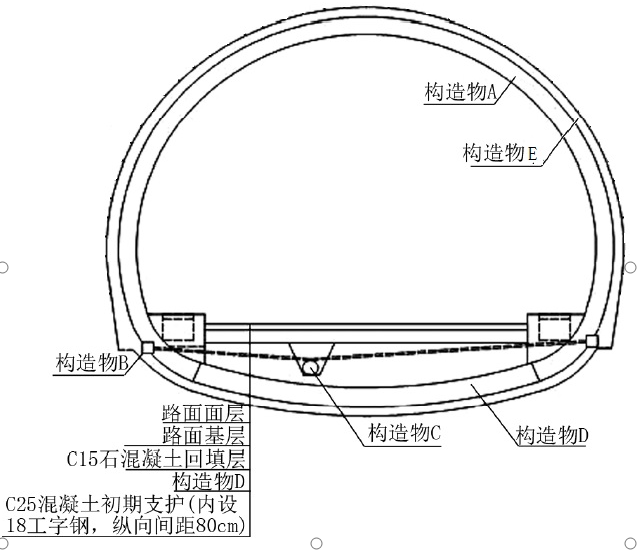

某公司承包了一条跨城市隧道,隧道长度为1000米,跨度为12米,通过地段多为易塌陷的软弱围岩,设计采用浅埋暗挖法进行施工。施工准备阶段,项目部根据该段工程地质特点确定了如下图所示的断面开挖方法,经监理批准后实施:

二建市政工程实务,章节练习,二建市政工程实务模拟

在暗挖支护形式上,设计文件规定采用钢拱架和20cm厚喷射混凝土作为初期支护;施工中需穿越一条城市道路,为控制地面沉降,设计文件明确规定采用管棚进行超前支护,项目部拟定施工流程为:测放孔位→F→G→压入钢管→H→封口→I。

项目部拟定的喷射混凝土施工方案如下:

(1)喷射作业分段一次成型,由上而下喷射;

(2)钢拱架与喷射混凝土形成一体,钢拱架与围岩间隙用小片石填充密实,钢拱架应全部被喷射混凝土覆盖。

在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。

竣工验收前,公司检查小组检查项目部工程资料时,发现项目部人员正在补填初期支护资料。

1.写出图中构造物A、B、C、D、E的名称。

2.请将管棚施工流程中F、G、H、I补充完整。

3.背景资料中喷射混凝土作业人员的做法是否正确,若不正确请进行改正。

4.背景资料中边墙灌注施工错误,写出正确的做法。

5.请指出该项目部在工程资料管理方面存在哪些问题?针对问题需如何整改?

正确答案及解析

正确答案
解析

1. A是二次衬砌,B是排水盲沟,C是中心排水管沟,D是仰拱,E是一次衬砌。

2. F——钻机就位,G——水平钻孔,H——注浆,I——开挖。

3.1)不正确:喷射作业分段一次成型,由上而下喷射。

正确做法:喷射作业应分层分段喷射,由下而上喷射。

(2)不正确:钢拱架与围岩间隙用小片石填充密实。

正确做法:钢拱架与围岩间隙必须用喷射混凝土填充。

4.边墙浇筑时,不应先浇筑一侧而后浇筑另一侧,应自拱脚开始两侧均匀对称浇筑。

5.工程资料未随施工进度同步收集、整理;资料不真实、准确。

项目技术负责人应对相关技术及资料管理人员进行教育,在核实资料准确性的前提下尽快将未全资料进行整理、收集、汇总,杜绝类似事情发生。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
