背景材料:

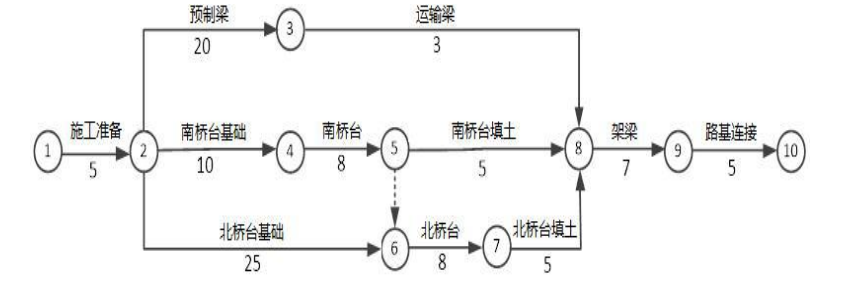

某城市郊区新建城市快速路长 5.5km,路面设计宽度 15m,标段含中桥一座。合同中路基回填土方量为 11000m 3,综合单价为 20 元/m3,且规定实际工程量增加或减少大于等于 10%时可调整单价,单价调整为 18 元/m3或 22 元/m3。在工程开工前,施工单位向监理单位提交了桥梁施工进度计划,如图所示(单位:天)监理工程师批准了 该计划。

二建市政工程实务,章节练习,二建市政工程实务高分

施工过程中发生了如下事件: 事件一:经监理工程师计量,施工单位实际完成的路基回填土方量为 10000m3。

事件二:南桥台钻孔灌注桩施工过程中,成孔完成后,施工单位进行了桩孔检查,确认符合要求后进行后 续施工。

事件三:进行南桥台施工过程中,基础出现裂缝,裂缝产生的原因是设计不完善,监理工程师立即下达了 该工作暂停令。经监理工程师审核,裂缝处理费用 20 万元,施工延误 10 天,停工期间窝工费用补偿 1 万元。

问题:

1.针对事件一,根据合同规定是否可以调整单价?说明理由。路基回填土石方的结算工程款为多少万元?

2.按照施工单位提交的桥梁施工进度计划,计算桥梁的计划工期,并写出关键线路。

3.施工单位成孔后应检查哪些项目? 4.针对事件三,计算施工单位可以获得的工期索赔和费用索赔。

正确答案及解析

正确答案
解析

1.不可以调整单价。 理由:1000/11000×100%=9.09%,不超过 10%。 路基回填土石方的结算工程款为:10000m3×20 元/m3=200000 元。

2.关键路线为:①→②→⑥→⑦→⑧→⑨→⑩ 总工期 T=5+25+8+5+7+5=55 天。

3.施工单位应检查的项目:孔径、孔深、垂直度、沉渣厚度、泥浆性能。

4.南桥台延误10天,但南桥台有7天总时差,影响总工期3天,可索赔的工期为10-7=3天。索赔的费用为 20+1=21 万。

你可能感兴趣的试题

单选题

承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。

  • A.以合同约定的竣工日期为准
  • B.相应顺延
  • C.以承包人提交竣工报告之日为准
  • D.以实际通过的竣工验收之日为准
查看答案
多选题

根据《建设工程质量管理条例》,最低保修期限不低于2年的工程有(  )。

  • A.外墙防渗漏
  • B.设备安装
  • C.给排水管道
  • D.防水工程
  • E.装修工程
查看答案
单选题

关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是(  )。

  • A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
  • B.总承包服务费按已标价工程量清单的金额计算,不应调整
  • C.暂列金额应减去工程价款调整的金额,余额归承包人
  • D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
查看答案
单选题

把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中(  )的内容。

  • A.施工部署
  • B.施工方案
  • C.安全施工专项方案
  • D.施工平面图
查看答案
单选题

(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。

  • A.实际控制人
  • B.副总工程师
  • C.主管经营的副总经理
  • D.项目经理
查看答案

相关题库更多 +
