背景资料:
某公司承建一座市政桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。

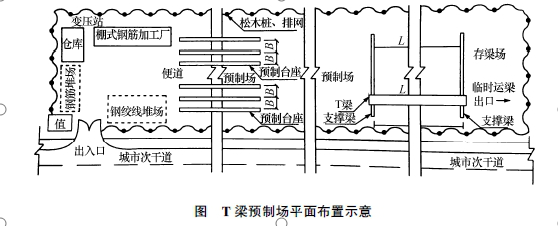

项目部进场后,拟在桥位线路上现有城市次干道旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预制台座数量按预制工期120天、每片梁预制占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经整平碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场用地范围采用高1.5m的松木桩挂网围护。
监理审批预制场建设方案时,指出预制场围护不符合规定。在施工过程中发生了如下事件:
事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆场处于潮湿状态。
事件二:T梁钢筋绑扎、钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土浇筑采用从一端向另一端全断面一次性浇筑完成。
1.全桥共有T梁多少片?为完成T梁预制任务最少应设置多少个预制台座?均需列式计算。
2.列式计算图4-2中预制台座的间距B和支撑梁的间距L。(单位以m表示)
3.指出预制场围护的正确做法。
4.事件一中的钢绞线应如何存放?
5.事件二中,T梁混凝土应如何正确浇筑?
正确答案及解析
正确答案
解析
1.全桥共有T梁9×12=108(片);预制台数: 108×10÷120=9(个)
2.预制台座的间距B=1+2+1=4(m);支撑梁的间距L=(30-0.6×2)=28.8(m)。
3.围护高度不应低于1.8m;应采用砌体、金属板材等硬质材料形成连续封闭围挡
4.不得直接堆放在地面上,必须垫高、覆盖。
5.可采用斜层或纵向分段、水平分层浇筑。
你可能感兴趣的试题
承包人已经提交竣工验收报告,发包人拖延验收的,竣工日期()。
-
- A.以合同约定的竣工日期为准
- B.相应顺延
- C.以承包人提交竣工报告之日为准
- D.以实际通过的竣工验收之日为准
- 查看答案
(2019年) 根据《建筑施工企业负责人及项目负责人施工现场带班暂行办法》,属于建筑施工企业负责人的是 ( )。
-
- A.实际控制人
- B.副总工程师
- C.主管经营的副总经理
- D.项目经理
- 查看答案
(2019年) 关于建筑施工企业安全生产许可证的说法,正确的是( )。
-
- A.建筑施工企业变更法定代表人,应当办理安全生产许可证的变更手续
- B.安全生产许可证有效期可以自动延期
- C.安全生产许可证延期后的有效期短于原有效期
- D.建筑施工企业变更地址,安全生产许可证无须办理变更手续
- 查看答案
关于工程量清单计价方式下竣工结算的编制原则,下列说法中正确的是( )。
-
- A.措施项目费按双方确认的工程量乘以已标价工程量清单的综合单价计算
- B.总承包服务费按已标价工程量清单的金额计算,不应调整
- C.暂列金额应减去工程价款调整的金额,余额归承包人
- D.工程实施过程中发承包双方已经确认的工程计量结果和合同价款,应直接进入结算
- 查看答案
把施工所需的各种资源、生产、生活活动场地及各种临时设施合理地布置在施工现场,使整个现场能有组织地进行文明施工,属于施工组织设计中( )的内容。
-
- A.施工部署
- B.施工方案
- C.安全施工专项方案
- D.施工平面图
- 查看答案
